監理工程師建設工程進度控制復習要點工程雙代號網絡(luò )計劃

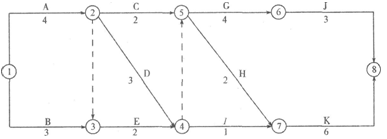

【提問】某工程雙代號網絡(luò )計劃如下圖所示,其中工作G的最早開始時間為第( ?。┨?。
A.6
B.9
C.10
D.12
此題答案怎么是B呢,不應該是第七天嗎?
【回答】學員020487,您好!您的問題答復如下:
G的緊前工作為CDE,CDE的最早完成時間分別是6、9、6,G的最早開始時間取其緊前工作最早完成時間的最大值,即9. C只有1項緊前工作A,所以C的最早開始時間=A的最早完成=4,所以C的最早完成時間=4+2=6天
D只有1項緊前工作A,所以D的最早開始時間=A的最早完成=4,所以D的最早完成時間=4+5=9天
E有兩項緊前工作,所以E的最早開始時間=max{3,4}=4天,所以E的最早完成時間=4+2=6天。
【追問】此題D的持續時間是3 ,所以最在完成時間為4+3=7天嗎?而4+5=9的5哪里來的?
【回答】學員020487,您好!您的問題答復如下:
很抱歉,老師看錯圖了,如果D的持續時間是3天的話,那么就應該是4+3=7天,所以G的最早開始時第7天,沒有正確答案。
★問題所屬科目:監理工程師——建設工程進度控制


- ·確定關鍵線路和關鍵工作-建設工程進度控制考點
- ·工作持續時間和工期-建設工程進度控制考點
- ·雙代號網絡(luò )圖的繪圖方法3-建設工程進度控制考點
- ·雙代號網絡(luò )圖的繪圖方法2-建設工程進度控制考點
- ·雙代號網絡(luò )圖的繪圖方法-建設工程進度控制考點
- ·單代號網絡(luò )圖的繪制規則-建設工程進度控制考點
- ·雙代號網絡(luò )圖的繪制規則1-建設工程進度控制考點
- ·雙代號網絡(luò )計劃中的虛箭線-建設工程進度控制考點
- ·網絡(luò )計劃的表達形式-建設工程進度控制考點
- ·建設工程進度控制考點:網絡(luò )計劃技術
