    賈世龍監理《進度控制》考點分析:成倍節拍流水施工

    2017-03-30 16:12 來源:建設工程教育網
    打印
    字體:

      監理工程師正在處于緊張的備考時期,各位學員復習的都怎么樣呢?為了幫助大家備考,建設工程教育網精選大量極具代表性的習題,深入剖析解題思路,提煉高頻考點,指導學員熟悉考試題型、掌握命題規律、提高解題能力,幫助考生循序漸進掌握知識點、全面夯實基礎,學習有條理,備考更輕松!

    知識點:成倍節拍流水施工(S)

    成倍節拍流水施工是保持同一施工過程各施工段的流水節拍相等;并使某些施工過程的流水節拍成為其他施工過程流水節拍的倍數。

    成倍節拍流水包括:一般的成倍節拍流水施工、

    加快的成倍節拍流水施工。

    為了縮短流水施工工期,一般均采用加快的成倍節拍流水施工方式。

    (一)加快的成倍節拍流水施工的特點

    同一施工過程在其各個施工段上的流水節拍均相等;不同施工過程的流水節拍不等,但其值為倍數關系;

    相鄰專業工作隊的流水步距相等,且等于流水節拍的最大公約數(K);

    專業工作隊數大于施工過程數;

    各個專業工作隊在施工段上能夠連續作業,施工段之間沒有空閑時間。

    (二)加快的成倍節拍流水施工工期

    加快的成倍節拍流水施工工期T可按下式計算:

    T=(m+n′-1)K+∑G+∑Z-∑C(2-6)

    式中n′——專業工作隊數目,其余符號如前所述。

    (三)成倍節拍流水施工示例

    某建設工程由四幢大板結構樓房組成,每幢樓房為一個施工段,施工過程劃分為基礎工程、結構安裝、室內裝修和室外工程4項,其流水節拍分別為:5周、10周、10周、5周。一般的成倍節拍流水施工計劃如圖2—8所示。

    施工過程 施工進度(周)
    5 10 15 20 25 30 35 40 45 50 55 60
    基礎工程
    結構安裝
    室內裝修
    室外工程

    施工過程 施工進度(周)
    5 10 15 20 25 30 35 40 45 50 55 60
    基礎工程
    結構安裝
    室內裝修
    室外工程

    圖2-8大板結構樓房一般的成倍節拍流水施工計劃

    上例按加快的成倍節拍流水施工工期計算

    (1)計算流水步距

    流水步距等于流水節拍的最大公約數:

    K=公約max[5,10,10,5]=5周

    (2)確定專業工作隊數目

    每個施工過程成立的專業工作隊數目可按下式計算:

    bj=tj/K(2—7)

    在本例中,各施工過程的專業工作隊數目分別為:

    Ⅰ——基礎工程:bⅠ=5/5=1Ⅱ——結構安裝:bⅡ=10/5=2

    Ⅲ——室內裝修:bⅢ=10/5=2

    Ⅳ——室外工程:bⅣ=5/5=1

    專業工作隊總數:n′=(1+2+2+1)=6

    (3)繪制加快的成倍節拍流水施工進度計劃圖

    賈世龍監理《進度控制》考點分析:成倍節拍流水施工

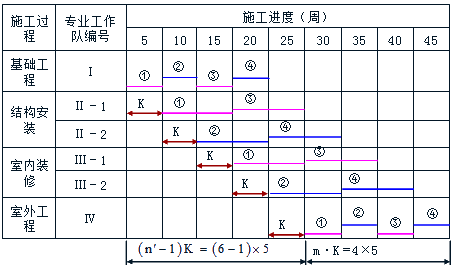

    圖2-9大板結構樓房加快的成倍節拍流水施工計劃

    (4)確定流水施工工期

    流水施工工期為:

    T=(m+n′-1)K=(4+6-1)×5=45(周)

    與一般的成倍節拍流水施工進度計劃比較,加快的成倍節拍流水施工使總工期縮短了15周。

    同步試題

    1.某工程由5個施工過程組成,分為三個施工段組織固定節拍流水施工。在不考慮提前插入時間的情況下,要求流水施工工期不超過42天,則流水節拍的最大值為()天。

    A.4

    B.5

    C.6

    D.8

    【正確答案】C

    【答案解析】本題考查的是固定節拍流水施工。施工過程數目n=5;施工段數目m=3;流水施工工期T=(m+n-1)t+∑G+∑Z,如果不考慮∑G+∑Z,t最大=T/(m+n-1)=42 /(5+3-1)=6(天)。參見教材P27。

    2.某建設工程劃分為4個施工過程,3個施工段組織加快的成倍節拍流水施工,流水節拍分別為4天、6天、4天和2天,則流水步距為()天。(2013年)

    A.2

    B.3

    C.4

    D.6

    【正確答案】A

    【答案解析】本題考查的是成倍節拍流水施工。成倍節拍流水施工的流水步距等于流水節拍的最大公約數。參見教材P30.

    3.加快的成倍節拍流水施工的特點有()。

    A.相鄰施工過程的流水步距相等,且等于流水節拍

    B.專業工作隊數大于施工過程數

    C.施工段之間沒有空閑時間

    D.同一施工過程在其各施工段上的流水節拍成倍數關系

    E.施工過程數等于施工段數

    【正確答案】BC

    【答案解析】本題考查的是成倍節拍流水施工。加快的成倍節拍流水施工的特點:同一施工過程在其各個施工段上的流水節拍均相等;不同施工過程的流水節拍不等,但其值為倍數關系;相鄰專業工作隊的流水步距相等,且等于流水節拍的最大公約數(K);專業工作隊數大于施工過程數;各個專業工作隊在施工段上能夠連續作業,施工段之間沒有空閑時間。參見教材P28。

    我要糾錯】 責任編輯:芝士布丁君
    • 公開課
    • 輔導課程
    • 免費直播
    更多免費試聽課程點擊查看
    精品題
    建筑刷題寶

    · 全國聯考

    · 模擬實戰

    · 歷年真題

    免費掃碼免費做題
    學習社區
    • 備考交流
    • 微信
    • 抖音
    • 視頻號
    拒絕盲目備考,加學習群共同進步!
    尋找學習搭子
    回到頂部
    折疊
