建設工程進度控制考點:流水施工方式
2020年監理工程師備考已經開始,建設工程教育網為考生準備了監理工程師建設進度控制考點,希望考生能夠跟著小編的步伐,一起備考2020年監理工程師考試。同時,也希望大家保持一個好的心態,堅持每天學習,不要松懈,相信大家通過堅持不懈的努力,一定可以取得一個好的成績。
一、流水施工方式
(一)組織施工的方式
【考慮因素】
施工特點、工藝流程、資源利用、平面或空間布置要求;
【組織方式】
依次施工、平行施工、流水施工。
【舉例】某住宅區擬建三棟結構相同的建筑物,其編號分別為I、II、III,各建筑物的基礎工程均可分解為挖土方、澆混凝土基礎和回填土三個施工過程,分別由相應的專業隊按施工工藝要求依次完成,每個專業隊在每棟建筑物的施工時間均為5周,各專業隊的人數分別為10人、16人和8人。

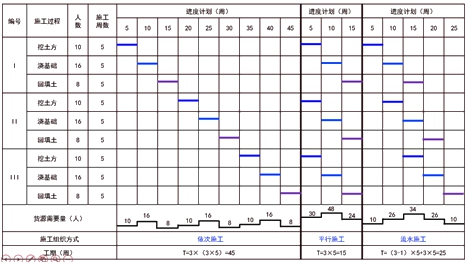

三棟建筑物的基礎工程施工的不同組織方式如圖所示:
