線路、關鍵線路和關鍵工作-建設工程進度控制考點
2020年監理工程師備考已經開始,建設工程教育網為考生準備了監理工程師建設進度控制考點,希望考生能夠跟著小編的步伐,一起備考2020年監理工程師考試。同時,也希望大家保持一個好的心態,堅持每天學習,不要松懈,相信大家通過堅持不懈的努力,一定可以取得一個好的成績。
四、先行工作和后續工作

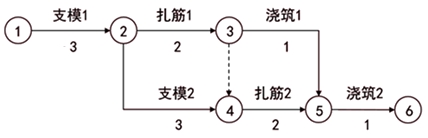

【先行工作】相對于澆筑1,支模1和扎筋1都是澆筑1的先行工作;
【后續工作】相對于支模2,扎筋2和澆筑2都是支模2的后續工作。
在工程網絡(luò )計劃實施過程中,如果發現某工作進度拖延,則受影響的工作必定是該工作的后續工作。
五、線路、關鍵線路和關鍵工作
【線路】網絡(luò )圖從起點節點開始,沿箭頭方向順序通過一系列箭線與節點,最后到達終點節點的不循環通路;
【思考】上述網絡(luò )圖中一共有幾條線路,如何表示線路?
【關鍵線路】在關鍵線路法(CPM)中,線路上所有工作的持續時間總和稱為該線路的總的持續時間,總持續時間最長的線路稱為關鍵線路。
【思考】上述網絡(luò )圖中關鍵線路是哪條,如何表示關鍵線路線路?

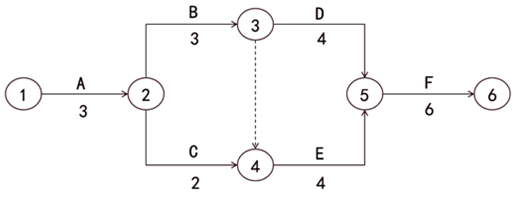

【例如】某分部工程的網絡(luò )計劃圖如下所示:
①試找出關鍵線路,并以節點標號表示出關鍵線路。
關鍵線路為:①→②→③→⑤→⑥;①→②→③→④→⑤→⑥。
②由于計劃調整,工作C的持續時間由2天增加到4天。
關鍵線路為:①→②→④→⑤→⑥。
【結論】關鍵線路可能不止一條,且可能會(huì )發生轉移。
【關鍵工作】關鍵線路上的工作成為關鍵工作;
【思考】上述網絡(luò )圖中關鍵工作都有哪些?
關鍵工作的實際進度的提前或延后,均會(huì )對總工期產生影響,因此關鍵工作的實際進度是建設工程進度控制的工作重點。
