監理工程師答疑精華:時間參數
【提問】通過時間參數的計算,工作B的總時差為1周,這樣完成工作只要13周。而B(niǎo).D.G得實際時間是2+3+5=10,這樣13-10=3.
【回答】您的問題答復如下:
這種題目就是考慮在場時間累計多少,工作時間多少,二者相減。
【追問】B的總時差是2吧,因為工作D.E的總時差分別是2、0,在加上B的時間間隔2取小值,所以為2對嗎?
【回答】您的問題答復如下:
您的理解錯了。B的總時差是1周,因為,如果B拖延2周,那么E也要拖延2周,雖然H工作簿受影響,但是G工作就不能按時完成了,所以B總時差是1周。因此您以后的推論都是不正確的。
【追問】老師用你講的公式T=EF最后-LS最先-機械在場時間=14-0-10=4(周)對嗎?
【回答】您的問題答復如下:

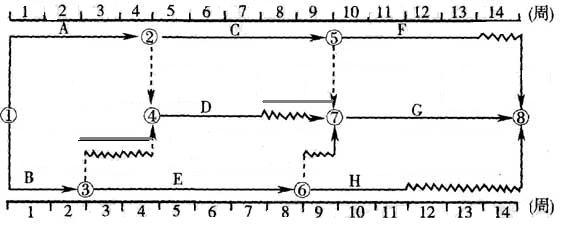

您好,如果按部就班的施工,那么機械停滯的時間就是您算出的4周,如圖標示的部分:
但是,實際上,為了節省機械在現場的時間,B工作可以推后一周,機械停滯時間就變成了3周。換句話說,就是拿B的最晚開始時間(LS)和D工作的最早結束(EF),它們之間的時間間隔就是機械在現場的時間。
【追問】老師用你講的公式14-1-2-3-5=3 b-b-d-g理解的對嗎?
【回答】您的問題答復如下:
也是可以的。
【追問】該施工機械在現場的最小閑置時間是3周,該施工機械在現場的最大閑置時間是?
【回答】您的問題答復如下:
施工機械在現場的閑置時間涉及到費用問題。一般考慮的都是施工機械在現場的最小閑置時間,最大閑置時間可以采用最早時間入場,結束時間離場??偣て跍p去施工機械的使用時間就行了。
【追問】請問B一周的總時差是怎么算出大?B為何推后一周?
【回答】您的問題答復如下:
經過B工作的線路共是3條:BDG,波形線是4周;BEH,波形線是3周;BEG,波形線是1周。取小值可以求得B工作的總時差是1周,所以B工作是可以拖后1周的。
【追問】laoshi 老師公式T=EF最后-LS最先-機械在場時間在什么情況下適用?謝謝。
【回答】您的問題答復如下:
您是問機械閑置時間的計算吧?老師重新給您梳理一下思路。
機械的閑置時間=機械的離場時間-入場時間-機械的使用時間=機械的在施工現場的時間-機械的使用時間機械的使用時間是不變的,要想機械的閑置時間最短,就需要調整機械在施工現場的時間,讓機械在施工現場的時間最短。
機械的在場時間=機械的離場時間-入場時間通過利用各項工作的總時差和自由時差,讓“第一個使用機械的工作”在最晚開始入場的時間開始工作,在“最后使用機械的工作”在最早完成時間完成工作,這樣就縮短的機械的在場時間機械閑置時間最短的題目,您的理解是正確的,判斷開始工作的總時差,讓使用機械的第一項工作在該工作的最遲開始時間進入施工場地,盡量縮短工作之間的銜接時間。
比如:某工程雙代號時標網絡(luò )計劃如下圖所示。
如果B.D.G三項工作共用一臺施工機械而必須順序施工,則在不影響總工期的前提下,該施工機械在現場的最小閑置時間是( )周。
A.1
B.2
C.3
D.4
解析:B工作有兩個緊后工作,D和E,E的最遲開始時間是3周。D的最遲開始時間是第6周天。所以B的最遲開始時間是3-2=1周,所以線路BDG所用的時間是13周,BDG工作時間的和為2+3+5=10周,機械的最小閑置時間為13-10=3周。
對于本題,B可以晚開始,但是G屬于關鍵工作,G工作的開始時間不能調整。
【追問】這道題還有沒有更好的解答?以上解答還是不太明白。
【回答】您的問題答復如下:
您也可以通過考慮在場時間累計多少,工作時間多少,二者相減得出閑置時間。時間參數的計算,工作B的總時差為1周,這樣完成工作只要13周。而B(niǎo).D.G得實際時間是2+3+5=10,這樣13-10=3.
【追問】D的最遲開始時間是第6周天是否錯誤?D的最遲開始時間應該是第5周,為什么B的最遲開始時間是3-2=1周?不明白啊,請老師解釋清楚點。
【回答】您的問題答復如下:
B是起始工作,讓B工作在最晚開始時間開始工作。通過分析可以得出B工作的最晚開始時間是第2周。B的持續時間是2周,所以B的結束時間是第3周,所以D工作的開始時間是第6周。
如果B推后兩周開始施工的話,那么同樣作為其緊后工作的E也就得推遲兩周開工了,而E工作的總時差僅僅是1周,所以這樣會(huì )影響總工期。
這里B工作推后一周是不僅僅考慮B.D.G這條線路,還是在考慮B.E.G這條線路的基礎上得出的B推后一周開始施工。
考慮的時候要綜合考慮各條線路,不能僅僅考慮一條線路。
【追問】為什么工作B晚1周開始,也就是從第2周開始,此時不會(huì )影響總工期?
【回答】您的問題答復如下:
經過B工作的線路共是3條:BDG,波形線是4周;BEH,波形線是3周;BEG,波形線是1周。取小值可以求得B工作的總時差是1周,所以B工作是可以拖后1周的。
因為B工作有一周的總時差,總時差是指一項工作在不影響總工期的前提下所具有的機動時間。
【追問】為什么B的最遲開始時間是3-2?對于“B工作有兩個緊后工作,D和E,E的最遲開始時間是3周。D的最遲開始時間是第6周,所以B的最遲開始時間是3-2=1周,所以線路BDG所用的時間是13周,BDG工作時間的和為2+3+5=10周,機械的最小閑置時間為13-10=3周。”這句話看不明白,請老師解釋。
【回答】您的問題答復如下:
換一個思路給您解釋一下這道題,如下:
本題關鍵線路是1、2、5、7、8(A.C.G)。題干中明確B.D.G共用一臺機械,所以只能是B工作完成后D開始,D工作完成后G才能開始。B工作總時差是1周,D工作總時差是2周,G工作總時差為0.為了使施工機械在現場的閑置時間最小,則要盡可能的安排BDG連續工作。G的最早開始時間是第10周,D的持續時間是3周,則D的最早開始時間是第7周。B的持續時間是2周,則B第5周開始,那么BDG三項工作就是連續的了,即中間沒有機械閑置。但是B的總時差是1周,即實際B最晚開始是第2周,5-2=3周,機械的閑置時間就是3周。
【追問】為什么D的最早開始時間是第7周???D的最早開始時間應該是第5天???
【回答】學員jty2013,您好!您的問題答復如下:
D的最早開始時間就是第5周,最遲開始時間是第7周。
【追問】D的最遲開始時間應該是第5周???則D的最遲完成時間應該是第7周。這道題目還有沒有其他的計算方法???
【回答】您的問題答復如下:
您看下圖,D的最早開始時間=5,D的總時差=2,所以D的最遲開始時間=5+2=7
本題的簡單分析方法就是讓B在最遲開始時間開始,B的最遲開始時間第1天,BDG線路持續時間=13天,機械使用時間=2+3+5=10天,所以閑置時間=13-10=3天
【追問】請問老師:這道題目老師給的答案解析是否錯誤???“工作B晚1周開始,也就是從第2周開始,此時不會(huì )影響總工期”這句話有錯誤,應該這樣說:“工作B晚一周開始,也就是從第3周開始,此時不會(huì )影響總工期”。以上答案解析同類錯誤還存在?請老師解釋。
【回答】您的問題答復如下:
您的理解正確,解析不嚴謹,已經更正,感謝您的提醒,給您帶來的不便深表歉意。
【追問】以上老師給的答案解析還是不太明白啊,其實工作B可以晚開始2周工作,也就是第5周開始工作,剛好和工作D銜接上啊。
【回答】您的問題答復如下:
B的總時差只有1周,應該在第1周末開始,B完成后機械閑置1周才能開始D工作。
【追問】我個人分析認為這道題目答案應該是錯誤的,如果讓工作B晚開始2周工作,也就是第5周開始工作,剛好和工作D銜接上,該施工機械在現場的最小閑置時間應該是2周啊。
【回答】您的問題答復如下:
您的理解是正確的,解析已經更正,感謝您的提醒,給您帶來的不便深表歉意。
【追問】還是不明白啊,其實工作B可以晚開始2周工作,也就是第5周開始工作,剛好和工作D銜接上啊,也就是說該機械的最小閑置時間應該是2周啊。
【回答】您的問題答復如下:
本題B工作的總時差只有1周,并不是2周,BEG線路的總時差為1.所以B的最遲開始時間只能是1.
★問題所屬科目:監理工程師——建設工程進度控制
責任編輯:風信子

- ·按工作計算法-建設工程進度控制考點
- ·工作的六個時間參數-建設工程進度控制考點
- ·建設工程進度控制考點:建設工程進度計劃的編制程序(2)
- ·建設工程進度控制考點:建設工程進度計劃的編制程序
- ·建設工程進度控制考點:網絡(luò )計劃技術
- ·2019年建設工程質量、投資、進度控制及答案第66題
- ·2019年建設工程質量、投資、進度控制及答案第65題
- ·進度控制考點:建設工程進度計劃的編制程序
- ·監理工程師三控復習資料網絡(luò )計劃技術
- ·2019監理工程師進度控制易錯試題第39題
