監理工程師答疑精華:總時差

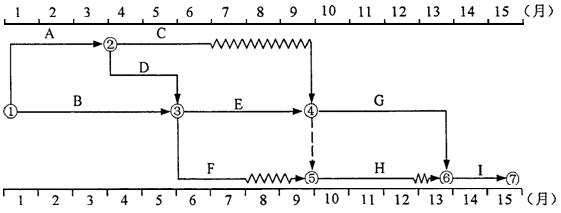

針對按照實際進度修改后的網絡(luò )圖,可以知道第8月末C工作仍需1個月完成,F工作仍需1個月完成,E工作仍需3個月完成。
最后我們在這里分析完了,我們進行對比就可以了。C工作,計劃完成,但實際仍需一個月,則拖后1個月,F工作,計劃完成,但實際仍需一個月,則拖后1個月,E工作仍需3個月,但因為E工作在原計劃中,在9月還有一個月的工作時間,所以E工作拖后2個月。

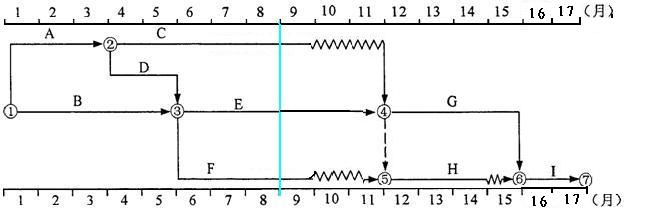

對各項工期和后續工作的影響,按照我們根據實際情況調整后的計劃圖,可以直觀的看出。工作C對總工期和G工作最早開始時間沒有影響。E工作會(huì )影響總工期2個月,對后續G工作最早開始時間影響2個月。F工作對于總工期沒有影響,對H工作最早開始時間也沒有影響。
建議您以后如果遇到這類題目,弄不清楚就畫圖,可以比較容易理解。
