監理工程師復習要點:進度控制

2013-08-05 13:52  來源:建設工程教育網  字體:  打印 收藏

  1.某公路工程需在某一路段修建4個結構形式與規模完全相同的涵洞,施工過程包括基礎開挖、預制涵管、安裝涵管和回填壓實。如果合同規定,工期不超過50天,則組織固定節拍流水施工時,流水節拍和流水步距是多少?試繪制流水施工進度計劃。

  【解】 本工程為無間歇時間的固定節拍流水施工。

  1)施工過程n=4,施工段數m=4,規定工期Tr=50(天)。

  2)流水步距=流水節拍  即:K=t. 3)由于流水工期T=(m+n-1)×K,則:K=50÷(4+4-1)=7 流水工期T=49(天)。

  4)繪制流水施工進度計劃:

流水施工進度計劃

  2.某糧庫工程擬建三個結構形式與規模完全相同的糧庫,施工過程主要包括:挖基槽、澆筑混凝土基礎、墻板與屋面板吊裝和防水。根據施工工藝要求,澆筑混凝土基礎1周后才能進行墻板與屋面板吊裝。各施工過程的流水節拍見下表,試分別繪制組織四個專業工作隊和增加相應專業工作隊的流水施工進度計劃。

施工過程

流水節拍(周)

施工過程

流水節拍(周)

挖基槽

2

吊裝

6

澆基礎

4

防水

2

  【解】 本工程為有工藝間歇時間的成倍節拍流水施工,施工過程n=4,施工段數m=3.

  1)每個施工過程由一個專業隊完成。

  采用累加數列錯位相減取大差法求流水步距,則:K1,2=2,K2,3=4,K3,4=14步距之和為20(周),最后一個施工過程(專業隊)完成所需的時間為:2×3=6(周)

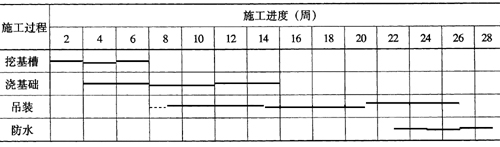

  計算由4個專業隊完成的工期:T=20+6+1=27(周)  施工進度計劃如下圖:

施工進度計劃圖

  2)有的施工過程需用增加專業隊加快完成。

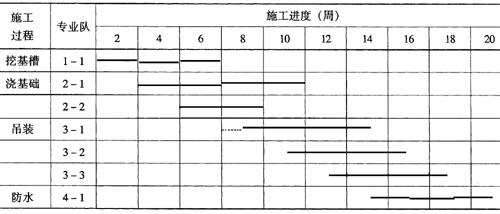

  求流水步距:K=min(2,4,6,2)=2.確定專業隊數:b1=2/2=1;b2=4/2=2;b3=6/2=3;b4=2/2=1;專業工作隊總數n′=7.確定流水工期:T=(3+7-1)×2+1=19(周)。

  繪制施工進度計劃:

施工進度計劃圖

  3.某工程包括三幢結構相同的磚混住宅樓,組織單位工程流水,以每幢住宅樓為一個施工段。已知:

 ?。?)地面±0.00m以下部分按土方開挖、基礎施工、底層預制板安裝、回填土四個施工過程組織固定節拍流水施工,流水節拍為2周;

 ?。?)地上部分按主體結構、裝修、室外工程組織加快的成倍節拍流水施工,各由專業工作隊完成,流水節拍分別為4,4,2周;

  如果要求地上部分與地下部分最大限度地搭接,均不考慮間歇時間,試繪制該工程施工進度計劃。

  【解】分別求出地下與地上工程的流水施工工期,再組織最大限度的搭接施工。

  1)地面±0.00m以下工程組織固定節拍流水施工:

  施工過程:n=4;施工段:m=3;流水節拍:K=t=2(周)。

  工期T1=(m+n-1)×t=(4+3-1)×2=12(周)。

  2)地面以上組織加快的成倍流水施工:

  施工過程:n=3;施工段:m=3.求流水步距:K=min(4,4,2)=2.求專業隊數:b1=4/2=2 b2=4/2=2 b3=2/2=1 總隊數 n′=5.求增加專業隊后的工期:T2=(m+n′-1)×K=(3+5-1)×2=14(周)。

  3)確定總工期:當第一幢住宅樓地下工程完成后即可進行地上工程,則總工期:

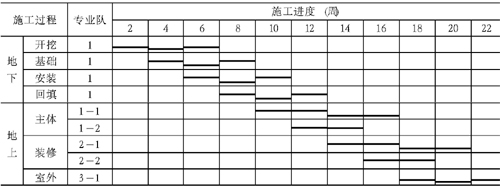

  T=(T1-搭接時間)+T2=(12-2×2)+14=22(周)。

  4)繪制施工進度計劃:

施工進度計劃圖

  4.解析:

  【解】從流水節拍的特點可看出,本工程應按非節奏流水組織施工。

  1)施工段m=4;施工過程n=4.

  2)采用“累加數列錯位相減取大差法”求流水步距得出:

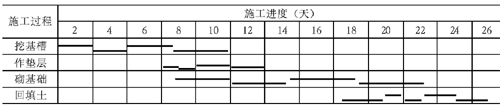

  K1,2=6 K2,3=1 K3,4=10. 3)計算流水施工工期:

  T=(6+1+10)+(1+1+2+2)+2=25天

  4)繪制施工進度計劃:

施工進度計劃圖

  ★問題所屬科目:監理工程師---建設工程進度控制
