08監理工程師《進度控制》練習題3
單項選擇題
1、單代號網絡(luò )計劃中工作與其緊后工作之間的時間間隔應等于( )。
A、緊后工作的最早開始時間與該工作的最早結束時間之差
B、其緊后工作的最早開始時間與該工作的最早完成時間之差
C、其緊后工作的最遲開始時間與該工作的最遲完成時間之差
D、其緊后工作的最早完成時間與該工作的最早完成時間之差
2、在費用優化時,如果被壓縮對象的直接費用率或組合費用率等于工程間接費用率時( )。
A、應壓縮關鍵工作
B、應壓縮非關鍵工作的持續時間
C、停止縮短關鍵工作
D、停止縮短非關鍵工作的持續時間
3、在進度計劃實施中,若某工作的進度偏差小于或等于該工作的( ),此偏差將不會(huì )影響總工期。
A、自由時差
B、緊前工作最遲完成時間
C、總時差
D、緊后工作最早開始時間
4、在某工程網絡(luò )計劃中,已知工作M沒有自由時差,但總時差為5天,監理工程師檢查實際進度時發現該工作的持續時間延長了4天,說明此時工作M的實際進度()。
A、既不影響總工期,也不影響其后續工作的正常進行
B、不影響總工期,但將其緊后工作的開始時間推遲4天
C、將使總工期延長4天,但不影響其后續工作的正常進行
D、將其后續工作的開始時間推遲4天,并使總工期延長1天

5、某分部工程的雙代號網絡(luò )圖如下圖所示,錯誤之處是( )。
A、節點編號不對
B、有多余虛工作
C、存在循環回路
D、有多個起點節點
6、對某網絡(luò )計劃在某時刻進行檢查,發現工作A尚需作業天數為4天,該工作到計劃最遲完成時間尚需3天,則該工作()。
A、可提前1天完成
B、正常
C、影響總工期1天
D、影響總工期3天
7、在工程建設中,通貨膨脹屬于進度控制常見因素的( )。
A、政策因素
B、社會(huì )環境因素
C、資金因素
D、組織管理因素
8、關于雙代號網絡(luò )計劃中的虛箭線,下列說法中不正確的是( )。
A、虛箭線主要用來表達相關工作的邏輯關系
B、虛箭線所代表的工作不消耗時間
C、虛箭線代表的可能是虛工作也可能是實工作
D、虛箭線所代表的工作不消耗資源
9、關于自由時差和總時差,下列說法錯誤的是( )。
A、自由時差為零,總時差必定為零
B、總時差為零,自由時差必定為零
C、在不影響總工期的前提下,工作的機動時間為總時差
D、在不影響緊后工作最早開始的前提下,工作的機動時間為自由時差
10、網絡(luò )計劃比橫道圖計劃先進的主要特征是( )。
A、可以找出關鍵線路
B、可以明確各項工作的機動時間
C、可以利用電子計算機進行
D、能夠明確表達各項工作之間的邏輯關系
11、流水施工的表達方式有( )。
A、網絡(luò )圖的橫道圖
B、網絡(luò )圖、橫道圖和垂直圖
C、網絡(luò )圖、甘特圖和垂直圖
D、橫道圖和甘特圖
12、工程項目年度計劃的依據是( )。
A、初步設計中確定的建設工期
B、按照單項工程、單位工程歸類并編號
C、設計任務書
D、工程項目總進度計劃和批準的設計文件
13、當某工程網絡(luò )計劃的計劃工期大于計算工期時,關鍵工作的( )。
A、總時差為零
B、總時差均大于零
C、自由時差為零
D、自由時差均大于零
14、單代號網絡(luò )圖的基本符號中“箭線”表示( )。
A、工作名稱
B、一項工作
C、工作持續時間
D、緊鄰工作之間的邏輯關系
15、專業工作隊在一個施工段上的施工作業時間稱為( )。
A、工期
B、流水步距
C、自由時差
D、流水節拍
16、工作A的工作持續時間為3天,該工作有三項緊后工作,工作持續時間分別為4天、6天、3天;最遲完成時間分別為16天、12天、11天,則工作A的最遲開始時間為第( )天。
A、6
B、3
C、8
D、12
17、在工程雙代號網絡(luò )計劃中,某項工作的最早完成時間是指其( )。
A、開始節點的最早時間與工作總時差之和
B、開始節點的最早時間與工作持續時間之和
C、完成節點的最遲時間與工作持續時間之差
D、完成節點的最遲時間與工作自由時差之差
18、工程網絡(luò )計劃“資源有限,工期最短”優化的目的是為了尋求( )。
A、資源有限條件下的最短工期安排
B、資源均衡使用時的最短工期安排
C、最低成本時的最短工期安排
D、最短工期條件下的資源均衡安排
19、某道路工程劃分為4個施工過程、5個施工段進行施工,各施工過程的流水節拍分別為6、4、4、2天。如果組織加快的成倍節拍流水施工,則流水施工工期為()天。
A、40
B、30
C、24
D、20
20、-為了有效地控制工程建設進度,必須事先對影響進度的各種因素進行全面分析和預測。其主要目的是為了實現工程建設進度的( )。
A、全面控制
B、主動控制
C、事中控制
D、糾偏控制

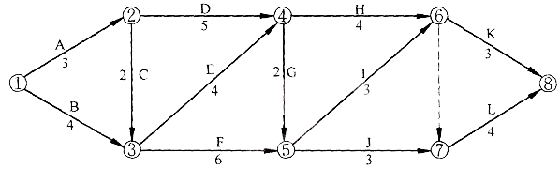

21、某分部工程雙代號網絡(luò )計劃如下圖所示,其關鍵線路有( )條。
A、5
B、4
C、3
D、2
22、在建設工程進度計劃的實施過程中,監理工程師控制進度的關鍵步驟是( )。
A、加工處理收集到的實際進度數據
B、調查分析進度偏差產生的原因
C、實際進度與計劃進度的對比分析
D、跟蹤檢查進度計劃的執行情況
23、監理工程師控制工程建設進度的組織措施是( )。
A、合同工期與進度計劃的協調
B、實際進度與計劃進度的動態比較
C、確定進度協調工作制度
D、定期向業主提供進度比較報告
24、為了判定工作實際進度偏差并能預測后期工程項目進度,可利用的實際進度與計劃進度比較方法是( )。
A、勻速進展橫道圖比較法
B、非勻速進展橫道圖比較法
C、S型曲線比較法
D、前鋒線比較法
多項選擇題
1、當監理工程師協助業主將某建設項目的設計和施工任務發包給一個承包商后,需要審核的進度計劃有( )。
A、工程項目建設總進度計劃
B、工程設計總進度計劃
C、工程項目年度計劃
D、工程施工總進度計劃
E、單位工程施工進度計劃
2、非確定型網絡(luò )計劃,是指網絡(luò )計劃中各項工作及其持續時間和各工作之間的相互關系都是不確定的。下列各項中屬于非確定型網絡(luò )計劃的有()。
A、雙代號網絡(luò )計劃
B、單代號網絡(luò )計劃
C、計劃評審技術
D、風險評審技術
E、決策關鍵線路法

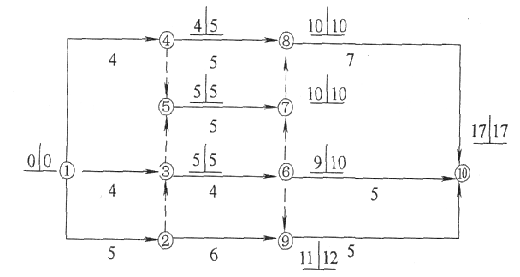

3、某分部工程雙代號網絡(luò )計劃如下圖所示。圖中已標出每個節點的最早時間和最遲時間,該計劃表明()。
A、工作1—3為關鍵工作
B、工作1—4的總時差為1
C、工作3—6的自由時差為1
D、工作4—8的自由時差為1
E、工作6—10的總時差為3
4、階段性設計進度計劃包括( )。
A、設計準備工作進度計劃
B、初步設計工作進度計劃
C、設計總進度計劃
D、施工圖設計工作進度計劃
E、設計作業進度計劃

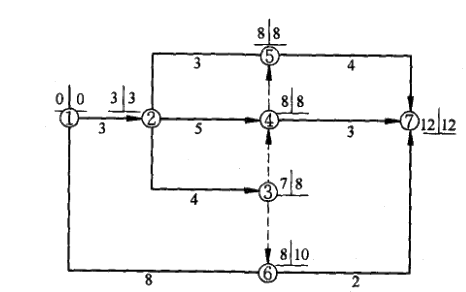

5、某分部工程雙代號網絡(luò )計劃如下圖所示。圖中已標出每個節點的最早時間和最遲時間,該計劃表明( )。
A、工作1-3為關鍵工作
B、工作1-4的總時差為1
C、工作3-6的自由時差為1
D、工作4—8的自由時差為0
E、工作6—10的總時差為3
6、流水施工能夠( )。
A、提高勞動生產率
B、保證施工連續、均衡、有節奏地進行
C、有利于資源供應的組織
D、不能實施專業化施工
E、導致工人勞動強度增大
7、在網絡(luò )計劃的工期優化過程中,為了有效地縮短工期,應選擇( )的關鍵工作作為壓縮對象。
A、持續時間最長
B、縮短時間對質量影響不大
C、直接費用最小
D、直接費用率最小
E、有充足備用資源
8、工程項目建設總進度計劃的內容包括( )。
A、投資計劃年度分配表
B、竣工投產交付使用表
C、工程項目進度平衡表
D、年度建設資金平衡表
E、年度設備平衡表

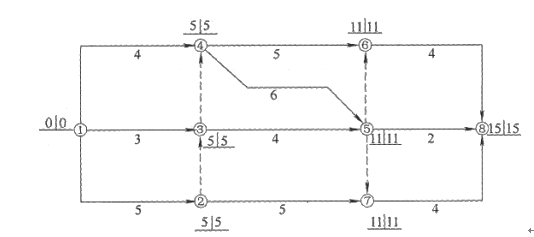

9、某分部工程雙代號網絡(luò )計劃如下圖所示(時間單位:天),圖中已標出每個節點的最早時間和最遲時間,該計劃表明( )。
A、所有節點均為關鍵節點
B、所有工作均為關鍵工作
C、計算工期為15天且關鍵線路有兩條
D、工作1---3與工作1--4的總時差相等
E、工作2--7的總時差和自由時差相等
10、某工程雙代號時標網絡(luò )計劃執行到第4周末和第10周末時,檢查其實際進度如下圖前鋒線所示,檢查結果表明()。
A、第4周末檢查時工作B拖后1周,但不影響工期
B、第4周末檢查時工作A拖后1周,影響工期1周
C、第10周末檢查時工作I提前1周,可使工期提前1周
D、第10周末檢查時工作G拖后1周,但不影響工期
E、在第5周到第10周內,工作F和工作I的實際進度正常
11、在某單位工程雙代號時標網絡(luò )計劃中( )。
A、工作箭線左端節點所對應的時標值為該工作的最早開始時間
B、工作箭線右端節點所對應的時標值為該工作的最早完成時間
C、終點節點所對應的時標值為該網絡(luò )計劃的計算工期
D、波形線表示工作與其緊后工作之間的時間間隔
E、各項工作按其最早開始時間繪制
12、監理工程師在工程建設設計階段進度控制的任務是( )。
A、編制項目總進度計劃
B、編制設計總進度計劃
C、確定專門負責監理人員
D、審核設計進度計劃合理性
E、提出對設計圖紙進度表的意見
單項選擇題答案
1:B| 2:A| 3:C| 4:B| 5:C| 6:C| 7:C| 8:C| 9:A| 10:D| 11:B| 12:D| 13:B| 14:D| 15:D| 16:B| 17:B 18:A| 19:C| 20:B| 21:B| 22:D| 23:D| 24:D|
多項選擇題答案
1:B、D、E、 | 2:C、D、E、 | 3: A、D、 | 4: A、B、D、 | 5: B、E、 | 6: A、B、C、 | 7:B、D、E、 | 8: A、C、 | 9:A、C、E、 | 10: A、B、D、 | 11: A、C、D、E、 | 12:C、D、E、 |
建設工程教育網論壇

- ·2020年廣安監理工程師考試題型及可報考專業
- ·2020年固原監理工程師考試題型及可報考專業
- ·2020年贛州監理工程師考試題型及可報考專業
- ·2020年甘南監理工程師考試題型及可報考專業
- ·2020年阜陽監理工程師考試題型及可報考專業
- ·2020年阜新監理工程師考試題型及可報考專業
- ·2020年撫州監理工程師考試題型及可報考專業
- ·2020年撫順監理工程師考試題型及可報考專業
- ·2020年福州監理工程師考試題型及可報考專業
- ·2020年佛山監理工程師考試題型及可報考專業
