1、關于混凝土強度的下列表述.( )是錯誤的。
A、劃分強度等級的依據是立方體抗壓強度
B、強度等級劃分為14個,C15至C80
C、鋼筋混凝土結構,混凝土的強度等級應不低于C15
D、采用鋼絞線、鋼絲做預應力鋼筋的混凝土強度等級不宜低于C30
E、預應力混凝土的強度等級不應低于C20
2、對于高層民用建筑,為防止直擊雷,應采用( )措施。
A、獨立避雷針
B、采用裝有放射性物質的接閃器
C、避雷針
D、裝設在屋角、屋脊、女兒墻或屋檐上的避雷帶,并在屋面上裝一定的金屬網格
3、廁浴間、廚房防水層上應做( )厚水泥砂漿保護層,其上再做地面磚等飾面層。
A、10mm
B、20mm
C、30mm
D、50mm
4、某項工程項目業主與承包商簽訂了工程施工承包合同。合同中預算丁程量為5300m3,單價為180元/m3。合同工期為6個月。有關付款條款如下:
(1)開工前業主應向承包商支付合同總價20%的工程預付款。
(2)業主自第一個月起,從承包商的工程款中,按5%的比例扣留保修金。
(3)當累計實際完成工程量超過(或低于)預算工程量的10%時,可進行調價,調價系數為0.9(或1.1)。
(4)每月簽發付款最低金額為15萬元。
(5)工程預付款從乙方獲得累計工程款超過合同價的30%以后的下一個月起,至第5個月均勻扣除。

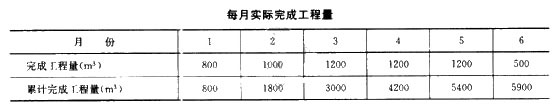

承包商每月實際完成并經簽證確認的工程量見下表。
問題:
(1)預算合同總價為多少?
(2)工程預付款為多少?工程預付款從哪個月起扣留?每月應扣工程預付款為多少?
(3)每月工程量?jì)r(jià)款為多少?應簽證的工程款為多少?應簽發的付款憑證金額為多少?
5、大面積石膏板吊頂應采取( )措施防止開裂。
A、石膏板沿四周墻壁開設凹槽
B、在石膏板吊頂上做縱橫開縫處理
C、做好石膏板之間的接縫處理
D、縮小自攻螺釘釘距,加強固定措施
E、石膏板沿四周墻壁處加強連接措施
6、安全生產是指為了預防生產過程中發生( )等事故,保證職工在生產中的安全而采取的各種措施和活動。
A、人身傷害
B、財產損失
C、設備損毀
D、工作環境破壞
E、人為破壞

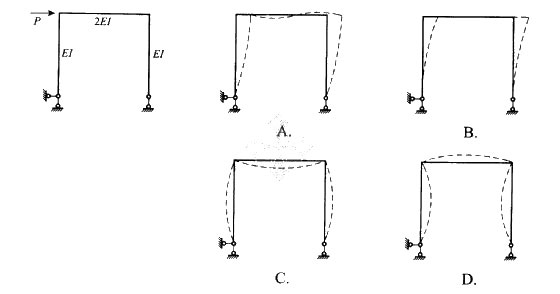

7、剛架承受荷載如圖所示,下列四個結構變形圖中,( )是正確的。
A、A
B、B
C、C
D、D
8、某現澆鋼筋混凝土梁的跨度為9m,其跨中起拱高度可為( )。
A、2mm
B、5mm
C、15mm
D、20mm
E、30mm
9、某綜合樓建筑面積3600m2,是一棟10層凹形平面建筑,一、二層為商店,三層以上為住宅。一層、二層層高3.5m,三層以上層高3.0m,總高31m,基礎為混凝土灌注樁基礎,采用泥漿護壁成孔施工方法,在成孔過程中,部分樁孔孔壁坍落。主體結構采用現澆鋼筋混凝土梁、板、柱的框架結構,采用C25混凝土,加氣混凝土砌塊填充墻,在主體結構施工過程中,三層混凝土部分試塊強度達不到設計要求,但對實際強度經測試論證仍然達不到要求,后經設計單位驗算,能夠滿足結構安全性能。
問題:
(1)該樁基礎施工過程中,孔壁坍落可能的原因和防治方法是什么?
(2)主體結構施工過程中出現的質量問題是否需要處理?為什么?
(3)分析主體混凝土強度等級偏低可能的原因是什么?
10、某公司新建住宅樓,通過公開招標確定了施工單位,合同價款形式為可調價格合同,施工合同按1999年建設部頒發的建設工程施工合同示范文本為基礎簽署。
施工進度計劃已經達成一致意見。合同規定由于甲方責任造成施工窩工時,窩工費用按原人工費、機械臺班費60%計算。
在專用條款中明確6級以上大風、大雨、大雪、地震等自然災害按不可抗力因素處理。工程師應在收到索賠報告之日起28天內予以確認,工程師無正當理由不確認時,自索賠報告送達之日起28天后視為索賠已經被確認。
在施工過程中出現下列事件:
1.因業主不能及時提供圖紙,使工期延誤20天,10人窩工;
2.因施工機械故障,使工期延誤10天,5人窩工;
3.因外部供電故障,使工期延誤2天,20人窩工;
4.下大雨,工期延誤3天,20人窩工。
根據雙方商定,人工費定額為32元/工日,機械臺班費為2000元/臺班。
根據上述約定乙方提出工期補償35天,費用13056元(所有事件窩工費用及機械費用之和)索賠的要求。
問題:
(1)乙方上述要求是否合理?為什么?
(2)經工程師認定的索賠工期為多少天?
(3)如果甲方代表未在收到報告后28天內給予答復意見或確認,工期延長多少天?結算時費用補償為多少?
答案
1、DE 2、D 3、B
4、(1)預算合同總價為:5300×180=95.4萬元
(2)
?、俟こ填A付款金額為:95.4×20%=19.08萬元
?、诠こ填A付款應從第3個月起扣留,因為第1、2兩個月累計工程款為:
1800×80=32.4萬元>95.4×30%=28.62萬元
(3)每月應扣工程預付款為:19.08÷3=6.36萬元
(4)
?、俚?個月工程量?jì)r(jià)款為:800×180=14.40萬元
應簽證的工程款為:14.40×0.95=13.68萬元<15萬元
第1個月不予付款。
?、诘?個月工程量?jì)r(jià)款為:1000×180=18.00萬元
應簽證的工程款為:1800×0.95=17.10萬元
13.68+17.1=30.78萬元
應簽發的付款憑證金額為30.78萬元。
?、鄣?個月工程量?jì)r(jià)款為:1200×180=21.60萬元
應簽證的工程款為:21.60×0.95=20.52萬元
應扣工程預付款為:6.36萬元
20.52-6.36=14.16萬元<15萬元
第3個月不予簽發付款憑證。
?、艿?個月工程量?jì)r(jià)款為:1200×180=21.60萬元
應簽證的工程款為:20.52萬元
應扣工程預付款為:6.36萬元
應簽發的付款憑證金額為 14.16+20.52-6.36=28.32萬元
?、莸?個月累計完成工程量為5400m3,比原估算工程量超出100m3,但未超出估算工程量的10%,所以仍按原單價結算。
第5個月工程量?jì)r(jià)款為:1200×180=21.60萬元
應簽證的工程款為:20.52萬元
應扣工程預付款為:6.36萬元
20.52-6.36=14.16萬元<15萬元
第5個月不予簽發付款憑證。
第6個月累計完成工程量為5900m3,比原估算工程量超出600m3,已超出估算工程量的10%,對超出的部分應調整單價。
應按調整后的單價結算的工程量為:5900-5300×(1+10%)=70m3 第6個月工程量?jì)r(jià)款為:70×180×0.9+(500-70)×180=8.874萬元
應簽證的工程款為:8.874×0.95=8.43萬元
應簽發的付款憑證金額為:14.16+8.43=22.59萬元
主觀題答案謹供參考
5、ABC 6、AC 7、A 8、CD
9、(1)原因:
1)泥漿相對密度不夠,起不到可靠的護壁作用。
2)孔內水頭高度不夠或孔內出現承壓水,降低了靜水壓力。
3)護筒埋置太淺,下端孔坍塌。
4)在松散砂層中鉆孔時,進尺速度太快或停在一處空轉時間太長,轉速太快。
5)沖擊(抓)錐或掏渣筒傾倒,撞擊孔壁。
6)用爆破處理孔內孤石、探頭石時,炸藥量過大,造成很大振動。
防治:
1)在松散砂土或流砂中鉆進時,應控制進尺,選用較大相對密度、黏度、膠體率的優質泥漿(或投入黏土摻片、卵石,低錘沖擊,使黏土膏、片、卵石擠人孔壁)。
2)如地下水位變化過大,應采取升高護筒,增大水頭,或用虹吸管連接等措施。
3)嚴格控制沖程高度和炸藥用量。
4)孔口坍塌時,應先探明位置,將砂和黏土(或砂礫和黃土)混合物回填到坍孔位置以上1~2m;如坍孔嚴重應全部回填,等回填物沉積密實后再進行鉆孔。
(2)可不進行處理。原因是該混凝土強度經設計單位核算能夠滿足結構安全要求,因此可不進行處理。
(3)原因:
1)配置混凝土所用原材料的材質不符合國家標準的規定。
2)拌制混凝土時沒有法定檢測單位提供的混凝土配合比試驗報告,或操作中配合比有誤。
3)拌制混凝土時投料不按重量比計量,或計量有誤。
4)混凝土攪拌、運輸、澆筑、養護不符合規范要求。
主觀題答案僅供參考
10、(1)事件1合理,是甲方原因造成的;事件2不合理,是乙方自身原因造成的;事件3可以索賠工期,但費用不能索賠,因外部供電故障不屬于甲方責任;事件4根據合同約定,工期可以索賠,但費用不能索賠,因大雨屬于不可抗力。
(2)工程師認定的索賠工期為25天,事件2工期(10天)延誤不予順延。
(3)工期延長35天,費用為13056元。
主觀題答案僅供參考


- ·2019一級建造師每日一練在線測試(2019.5.5)
- ·一建建設工程經濟知識考點復習:設計概算的審查
- ·你想知道的一級建造師考試經驗!
- ·二級建造師水利實務知識點:施工準備階段成本管理
- ·一級建造師高分學員有話說:寒門難出貴子?知識改變命運!
- ·一級建造師工程法規每日一練:施工許可證的申請主體(12.27)
- ·一級建造師工程法規每日一練:施工許可證的申請主體(12.26)
- ·一級建造師工程法規每日一練:施工許可證和開工報告(12.20)
- ·一級建造師工程法規每日一練:施工許可證和開工報告(12.19)
- ·一級建造師工程法規每日一練:施工許可證和開工報告(12.18)
