工程施工質量驗收歷年考試分值+練習題+思維導圖
監理土建案例知識點:工程施工質量驗收

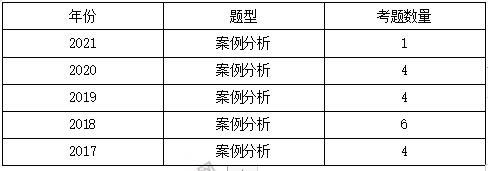

一、分值統計
二、金題鞏固
【2021年】(試題二)事件4:項目監理機構收到施工單位提交的節能分部驗收申請后,總監理工程師組織施工項目負責人和施工單位技術負責人驗收,并檢查以下內容:(1)所含分項工程的質量是否符合規定;(2)有關安全、節能、環境保護、主要使用功能的抽樣結果是否符合規定。
問題:事件4中,還有哪些人員應參加驗收,項目監理機構還應檢查哪些內容。
【正確答案】(1)設計單位項目負責人、施工單位質量部門負責人也應參加驗收。
(2)項目監理機構還應檢查:質量控制資料是否完整;觀感質量是否符合要求。
【2020年】(試題二)事件4:某隱蔽工程完工后,建設單位對已驗收隱蔽部位的質量有疑問,要求進行剝離檢查。事后,施工單位提出費用索賠。
問題:針對事件4,建設單位的要求是否合理?項目監理機構是否應同意建設單位的要求?項目監理機構應如何處理施工單位提出的費用索賠?
【正確答案】主要考核考生對工程質量控制和施工合同范本相關約定內容的掌握程度。
建設單位對已驗收的隱蔽工程質量進行重新剝離檢查的要求合理;項目監理機構應同意建設單位的要求。剝離檢查合格的,項目監理機構應批準索賠;不合格的,不批準索賠。
【2018年】(試題一)事件4:工程完工經自檢合格后,施工單位向項目監理機構報送了工程竣工驗收報審表及竣工資料,申請工程竣工驗收??偙O理工程師組織各專業監理工程師審查了竣工資料,認為施工過程中已對所有分部分項工程進行過驗收且均合格,隨即在工程竣工驗收報審表中簽署了預驗收合格的意見。
問題:根據《建設工程監理規范》,指出事件4中總監理工程師做法的不妥之處,寫出總監理工程師在工程竣工預驗收中還應組織完成的工作。
【正確答案】不妥之處:直接在工程竣工驗收報審表中簽署預驗收合格的意見。
工作內容:
(1)組織各專業監理工程師對工程質量進行預驗收;
(2)組織編寫工程質量評估報告;
(3)組織報送建設單位。
【2018年】(試題三)事件4:在質量驗收時,專業監理工程師發現某設備基礎的預埋件位置偏差過大,即向施工單位簽發了監理通知單要求整改。施工單位整改完成后電話通知項目監理機構進行檢查,監理員檢查確認整改合格后,即同意施工單位進行下道工序施工。
問題:分別指出事件4中施工單位和監理員做法的不妥之處,寫出正確做法。
【正確答案】(1)不妥之處:施工單位電話通知項目監理機構進行現場檢查;正確做法:施工單位應報送監理通知回復單。
(2)不妥之處:監理員檢查確認整改合格后同意施工單位進行下道工序施工;正確做法:監理員應報專業監理工程師檢查確認。
【2017年】(試題四)事件4:管道工程隱蔽后,項目監理機構對施工質量提出質疑,要求進行剝離復驗。施工單位以該隱蔽工程已通過項目監理機構檢驗為由拒絕復驗。項目監理機構堅持要求施工單位進行剝離復驗,經復檢該隱蔽工程質量合格。
問題:針對事件4,施工單位、項目監理機構的做法是否妥當?說明理由,該隱蔽工程剝離所發生的費用由誰承擔?
【正確答案】(1)施工單位做法不妥。理由:施工單位不得拒絕剝離復驗。
(2)項目監理機構做法妥當。理由:對隱蔽工程質量有質疑時有權要求進行剝離復驗。
(3)發生的費用應由建設單位承擔。

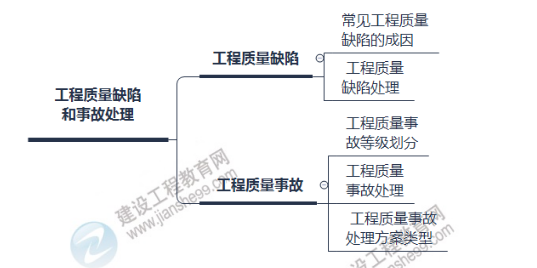

三、思維導圖
