    賈世龍監理《進度控制》知識點:前鋒線比較法

    2017-04-14 11:03 來源:建設工程教育網
    打印
    字體:

      監理工程師正在處于緊張的備考時期,各位學員復習的都怎么樣呢?為了幫助大家備考,建設工程教育網精選大量極具代表性的習題,深入剖析解題思路,提煉高頻考點,指導學員熟悉考試題型、掌握命題規律、提高解題能力,幫助考生循序漸進掌握知識點、全面夯實基礎,學習有條理,備考更輕松!

    知識點:前鋒線比較法(Z)

    ●通過繪制某檢查時刻工程實際進度前鋒線,進行工程實際進度與計劃進度比較的方法

    主要適用于時標網絡(luò )計劃

    ●通過實際進度前鋒線與原進度計劃中各工作箭線交點的位置來判斷工作實際進度與計劃進度的偏差,進而判定該偏差對后續工作及總工期影響程度。

    前鋒線:指在原時標網絡(luò )計劃上,從檢查時刻的時標點出發,用點劃線依次將各項工作實際進展位置點連接而成的折線。

    ●比較步驟:

    ◆繪制時標網絡(luò )計劃圖(為清楚起見,可在時標網絡(luò )計劃圖的上方和下方各設一時間坐標)。

    ◆繪制實際進度前鋒線

    √按該工作已完任務量比例進行標定

    √按尚需作業時間進行標定

    ◆進行實際進度與計劃進度的比較

    √工作實際進展位置點落在檢查日期的左側,表明該工作實際進度拖后,拖后的時間為二者之差;

    √工作實際進展位置點與檢查日期重合,表明該工作實際進度與計劃進度一致;

    √工作實際進展位置點落在檢查日期的右側,表明該工作實際進度超前,超前的時間為二者之差。

    ◆預測進度偏差對后續工作及總工期的影響

    √可根據工作的自由時差和總時差預測該進度偏差對后續工作及項目總工期的影響。

    ●前鋒線比較法既適用于工作實際進度與計劃進度之間的局部比較,又可用來分析和預測工程項目整體進度狀況。

    ●以上比較是針對勻速進展的工作。對于非勻速進展的工作,比較方法較復雜。

    例題

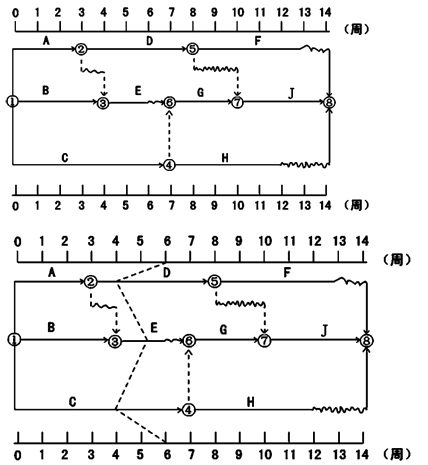

    【例4-4】某工程項目時標網絡(luò )計劃如圖4-18所示。該計劃執行到第6周末檢查實際進度時,發現工作A和B已經全部完成,工作D、E分別完成計劃任務量的20%和50%,工作C尚需3周完成,試用前鋒線法進行實際進度與計劃進度的比較。

     賈世龍監理《進度控制》知識點:前鋒線比較法

    【解】根據第6周末實際進度的檢查結果繪制前鋒線,如圖4-18中點劃線所示。通過比較可以看出:

    (1)工作D實際進度拖后2周,將使其后續工作F的最早開始時間推遲2周,并使總工期延長1周;

    (2)工作E實際進度拖后1周,既不影響總工期,也不影響其后續工作的正常進行;

    (3)工作C實際進度拖后2周,將使其后續工作G、H、J的最早開始時間推遲2周。由于工作G、J開始時間的推遲,從而使總工期延長2周。

    綜上所述,如果不采取措施加快進度,該工程項目的總工期將延長2周。

    我要糾錯】 責任編輯:芝士布丁君
    • 公開課
    • 輔導課程
    • 免費直播
    更多免費試聽課程點擊查看
    精品題
    建筑刷題寶

    · 全國聯考

    · 模擬實戰

    · 歷年真題

    免費掃碼免費做題
    學習社區
    • 備考交流
    • 微信
    • 抖音
    • 視頻號
    拒絕盲目備考,加學習群共同進步!
    尋找學習搭子
    回到頂部
    折疊
