監理工程師答疑精華:關鍵線路
【提問】共有C-D-F和C-D-G-F兩條關鍵線路對嗎?
【回答】您的問題答復如下:
單代號搭接網絡(luò )計劃可以利用相鄰兩項工作之間的時間間隔來判定關鍵線路。即從搭接網絡(luò )計劃的終點節點開始,逆著箭線方向依次找出相鄰兩項工作之間的時間間隔為零的線路就是關鍵線路。通過時間參數的計算,可以得出關鍵線路為CDG.所以本題答案:C.工作C D.工作D祝您學習愉快!
【追問】經計算,節點E的EF是26,G的EF是39,這樣對嗎?
【回答】您的問題答復如下:
是的,您的計算正確。
節點E的ES是19,EF是26,G的ES是31EF是39.祝您學習愉快!
【追問】老師請把圖畫出來,然后把時間參數以及時間間隔計算出來,標識出來,這樣看著比較直觀。
【回答】您的問題答復如下:

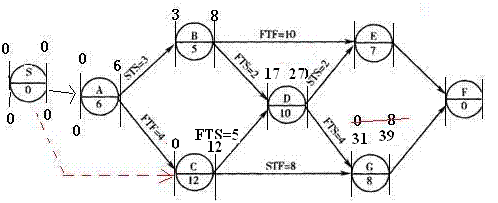

您看上圖,計算了C.D.G的最早開始和最早完成時間。
CD的時間間隔=17-(12+5)=0
DG的時間間隔=31-(27+4)=0
所以本題的關鍵工作是CDG.
哪里還有疑問,請您具體指出,選用的計算公式參見教材P84——87.
【追問】請老師解答一下這道題目,請把圖畫出來,把計算過程表示出來。
【回答】您的問題答復如下:
您看上圖,計算了C.D.G的最早開始和最早完成時間。
CD的時間間隔=17-(12+5)=0
DG的時間間隔=31-(27+4)=0
所以本題的關鍵工作是CDG.
哪里還有疑問,請您具體指出,選用的計算公式參見教材P84——87.
【追問】這道題目的關鍵線路是CDGF對不對???
【回答】您的問題答復如下:
關鍵線路是CDG,F是一個虛擬的結束工作。
您的分析是正確的。
【追問】GF的時間間隔是39-39=0,GF應該也是關鍵線路???請老師解釋啊。
【回答】您的問題答復如下:
F是虛擬的工作,持續時間是0,是不存在的。所以F不是關鍵工作。
★問題所屬科目:監理工程師——建設工程進度控制
責任編輯:風信子

- ·工程延期的審批原則-建設工程進度控制考點
- ·確定關鍵線路和關鍵工作-建設工程進度控制考點
- ·線路、關鍵線路和關鍵工作-建設工程進度控制考點
- ·建設工程進度控制考點:建設工程進度計劃的編制程序(2)
- ·建設工程進度控制考點:建設工程進度計劃的編制程序
- ·建設工程進度控制考點:網絡(luò )計劃技術
- ·建設工程進度控制考點:橫道圖的優缺點對比
- ·2019年建設工程質量、投資、進度控制及答案第80題
- ·2019年建設工程質量、投資、進度控制及答案第71題
- ·進度控制考點:建設工程進度計劃的編制程序
