    懸臂澆筑法-二建市政實務考點

    2020-09-24 18:12 來源:建設工程教育網
    打印
    字體:

    2020年二級建造師報名在即,考生們都在積極備考,但有許多考生可能在這個階段會(huì )不知從何下手來進行學習,小編為大家整理了二級建造師《市政公用工程管理與實務》的一些知識點與考點,希望對考生們有所幫助。

    考點 知識點

    考點:現澆預應力(鋼筋)混凝土連續梁施工技術:懸臂澆筑法

    懸臂澆筑的主要設備是一對能行走的掛籃。掛籃在已經張拉錨固并與墩身連成整體的梁段上移動。綁扎鋼筋、立模、澆筑混凝土、施加預應力都在其上進行。完成本段施工后,掛籃對稱向前各移動一節段,進行下一梁段施工,循序前進,直至懸臂梁段澆筑完成。

    (一)掛籃設計與組裝【口訣:2

    1.掛籃結構主要設計參數應符合下列規定:

    (1)掛籃質量與梁段混凝土的質量比值控制在0.3~0.5,特殊情況下不得超過0.7。

    (2)允許最大變形(包括吊帶變形的總和)為20mm。

    (3)施工、行走時的抗傾覆安全系數不得小于2。

    (4)自錨固系統的安全系數不得小于2。

    (5)斜拉水平限位系統和上水平限位安全系數不得小于2。

    記憶:2倍的安全系數。

    2.掛籃組裝后,應全面檢查安裝質量,并應按設計荷載做載重試驗,以消除非彈性變形。

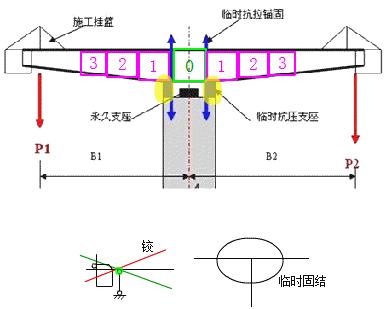

    (二)澆筑段落【口訣:0→側→邊→主

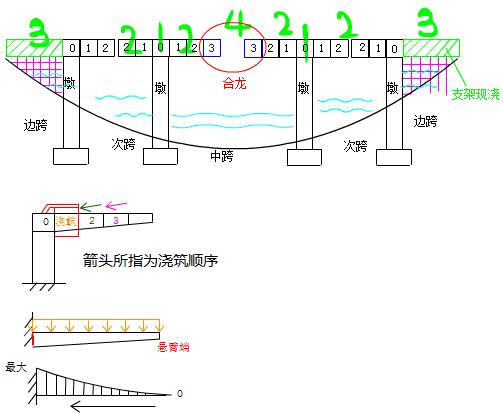

    懸澆梁體一般應分四大部分澆筑:

    (1)墩頂梁段(0號塊);

    (2)墩頂梁段(0號塊)兩側對稱懸澆梁段;

    (3)邊孔支架現澆梁段;

    (4)主梁跨中合龍段。

    二建市政實務考點62

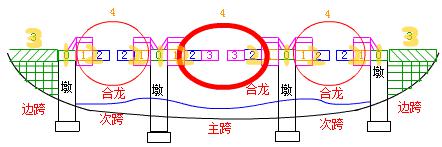

    (三)懸澆順序及要求【口訣:0→對稱分段澆→邊跨合龍→中跨合龍

    (1)順序

    1)在墩頂托架或膺架上澆筑0號段并實施墩梁臨時固結;

    二建市政實務考點63

    2)在0號塊段上安裝懸臂掛籃,向兩側依次對稱分段澆筑主梁至合龍前段;

    3)在支架上澆筑邊跨主梁合龍段;

    4)最后澆筑中跨合龍段形成連續梁體系。

    二建市政實務考點64

    (2)要求:

    1)托架、膺架應經過設計,計算其彈性及非彈性變形。

    2)在梁段混凝土澆筑前,應對掛籃(托架或膺架)、模板、預應力筋管道、鋼筋、預埋件、混凝土材料、配合比、機械設備、混凝土接縫處理等情況進行全面檢查,經有關方簽認后方準澆筑。

    3)懸臂澆筑混凝土時,宜從懸臂前端開始,最后與前段混凝土連接。

    4)橋墩兩側梁段懸臂施工應對稱、平衡,平衡偏差不得大于設計要求。

    (四)張拉及合龍

    (1)預應力混凝土連續梁懸臂澆筑施工中,頂板、腹板縱向預應力筋的張拉順序一般為上下、左右對稱張拉,設計有要求時按設計要求施做。

    (2)預應力混凝土連續梁合龍順序一般是先邊跨、后次跨、最后中跨。

    (3)連續梁(T構)的合龍、體系轉換和支座反力調整應符合下列規定:

    1)合龍段的長度宜為2m。

    2)合龍前應觀測氣溫變化與梁端高程及懸臂端間距的關系。

    3)合龍前應按設計規定,將兩懸臂端合龍口予以臨時連接,并將合龍跨一側墩的臨時錨固放松或改成活動支座。

    4)合龍前,在兩端懸臂預加壓重,并于澆筑混凝土過程中逐步撤除,以使懸臂端撓度保持穩定。

    5)合龍宜在一天中氣溫最低時進行。

    6)合龍段的混凝土強度宜提高一級,以盡早施加預應力。

    7)連續梁的梁跨體系轉換,應在合龍段及全部縱向連續預應力筋張拉、壓漿完成,并解除各墩臨時固結后進行。

    8)梁跨體系轉換時,支座反力的調整應以高程控制為主,反力作為校核。

    (五)高程控制

    預應力混凝土連續梁,懸臂澆筑段前端底板和橋面標高的確定是連續梁施工的關鍵問題之一,確定懸臂澆筑段前段標高時應考慮:

    (1)掛籃前端的垂直變形值;

    (2)預拱度設置;

    (3)施工中已澆段的實際標高;

    (4)溫度影響。

    【口訣:形拱高溫(行宮高溫)

    因此,施工過程中的監測項目為前三項;必要時結構物的變形值、應力也應進行監測,保證結構的強度和穩定。

    推薦

    二級建造師法規知識點及相關模擬題【匯總】

    二級建造師管理知識點及相關模擬題【匯總】

    二建考點速記手冊免費領?。?/span>

    二建考點速記

    二建考試臨近,5大課程火力全開,助力高效備考,進入二級建造師點題密訓班>>

    二建沖刺點題密訓

    2020年二級建造師考試在即,萬人??紒?lái)襲,帶你提前體驗考場:

    • 公開課
    • 輔導課程
    • 免費直播
    更多免費試聽課程點擊查看
    精品題庫
    建筑刷題寶

    · 天天練

    · 歷年金題

    · 全國聯考

    免費 掃碼免費做題
    學習社區
    • 備考交流
    • 微信
    • 抖音
    • 視頻號
    拒絕盲目備考,加學習群共同進步!
    尋找學習搭子
    回到頂部
    折疊
