二級建造師考試施工合同索賠,現在的競爭壓力這么大,同樣的在二級建造師考試中,也是壓力很大的,所以在備考考試的時候,一定要努力啦!為了幫助小伙們,接下來小編帶大家學習二級建造師考試施工合同索賠。
知識點:施工合同索賠
1.定義 工程索賠是在工程承包合同履行中,當事人一方由于另一方未履行合同所規定的義務或者出現了應當承擔的風險而遭受損失時,向另一方提出索賠要求的行為。
2.分類

3.索賠成立條件:

一、工程索賠的處理原則
承包方必須掌握有關法律政策和索賠知識,進行索賠須做到:
(1)有正當索賠理由和充分證據;
(2)索賠必須以合同為依據,按施工合同文件有關規定辦理;
(3)準確、合理地記錄索賠事件和計算工期、費用。
二、索賠的程序
(1)根據招標文件及合同要求的有關規定提出索賠意向書。
合同實施過程中,凡不屬于承包方責任導致項目拖延和成本增加事件發生后的28d內,必須以正式函件通知監理工程師,聲明對此事件要求索賠,同時仍需遵照監理工程師的指令繼續施工,逾期提出時,監理工程師有權拒絕承包方的索賠要求。
(2)正式提出索賠申請后,承包方應抓緊準備索賠的證據資料,包括事件的原因、對其權益影響的資料、索賠的依據,以及其他計算出該事件影響所要求的索賠額和申請延期的天數并在索賠申請發出的28d內報出。
(3) 監理工程師審核承包方的索賠申請。監理工程師在收到承包方送交的索賠報告和有關資料后,于28d內給予答復,或要求承包方進一步補充索賠理由和證據。監理工程師在28d內未予答復或未對承包方作進一步要求,視為該項索賠已經認可。
(4)當索賠事件持續進行時,承包方應當階段性向監理工程師發出索賠意向通知,在索賠事件終了后28d內,向監理工程師提出索賠的有關資料和最終索賠報告。
三、索賠項目概述及起止日期計算方法
施工過程中主要是工期索賠和費用索賠。
1.延期發出圖紙產生的索賠
接到中標通知書后28d內,未收到監理工程師送達的圖紙及其相關資料,作為承包方應依據合同提出索賠申請,接中標通知書后第29d為索賠起算日,收到圖紙及相關資料的日期為索賠結束日。
由于是施工前準備階段,該類項目一般只進行工期索賠。
2.惡劣的氣候條件導致的索賠
可分為工程損失索賠及工期索賠。發包方一般對在建項目進行投保,故由惡劣天氣影響造成的工程損失可向保險機構申請損失費用;在建項目未投保時,應根據合同條款及時進行索賠。該類索賠計算方法:在惡劣氣候條件開始影響的第一天為起算日,惡劣氣候條件終止日為索賠結束日。
3.工程變更導致的索賠
工程施工項目已進行施工又進行變更、工程施工項目增加或局部尺寸、數量變化等。計算方法:承包方收到監理工程師書面工程變更令或發包方下達的變更圖紙日期為起算日期,變更工程完成日為索賠結束日。
4.以承包方能力不可預見引起的索賠
由于工程投標時圖紙不全,有些項目承包方無法作正確計算,如地質情況,軟基處理等。該類項目一般發生的索賠有工程數量增加或需要重新投入新工藝、新設備等。計算方法:在承包方未預見的情況開始出現的第一天為起算日,終止日為索賠結束日。
5.由外部環境而引起的索賠
屬發包方原因,由于外部環境影響(如征地拆遷、施工條件、用地的出入權和使用權等)而引起的索賠。
根據監理工程師批準的施工計劃影響的第1天為起算日。經發包方協調或外部環境影響自行消失日為索賠事件結束日。該類項目一般進行工期及工程機械停滯費用索賠。
6.監理工程師指令導致的索賠以收到監理工程師書面指令時為起算日,按其指令完成某項工作的日期為索賠事件結束日。
7.其他原因導致的承包方的索賠,視具體情況確定起算日和結束日期。
試卷中常見索賠事件:
可能索賠成立事件:
業主的原因
開挖后發現局部基礎地基持力層為軟弱層需處理;
設計圖紙變更或者晚到;
業主采購的材料不合格或者晚到現場;
業主要求對施工方進場材料進行復驗,復驗后合格;
對已驗收工程重新檢驗,檢驗合格。
索賠不成立事件:
承包商的原因
施工總承包單位原因造成工程質量事故,返工;
施工單位自有機械大修;
租賃的施工機械大修;
業主要求對施工方進場材料進行復驗,復驗后不合格;
施工方采購的材料不合格(誰采購誰負責);
施工方因人員調配造成延誤;
對已驗收工程重新檢驗,檢驗不合格;
季節性大雨(雨期\雨季)——這是一個有經驗的承包商可以預料得到的(不能索賠)。
不可抗力(不可預見、不可避免、不可克服):
自然事件:遇到地質斷層,地震、海嘯、罕見大雨、50年一遇的大雨、異常惡劣的氣候。
社會(huì )事件:戰爭、罷工。

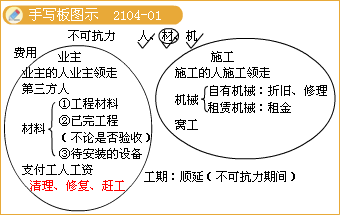

不可抗力發生風險承擔的原則是(GF-2013-0201):——工期可以順延,費用各自承擔。
(1)永久工程、已運至施工現場的材料和工程設備的損壞,以及因工程損壞造成的第三人人員傷亡和財產損失由發包人承擔;
(2)承包人施工設備的損壞由承包人承擔;
(3)發包人和承包人承擔各自人員傷亡和財產。
的損失;
(4)因不可抗力影響承包人履行合同約定的義務,已經引起或將引起工期延誤的,應當順延工期,由此導致承包人停工的費用損失由發包人和承包人合理分擔,停工期間必須支付的工人工資由發包人承擔;
(5)因不可抗力引起或將引起工期延誤,發包人要求趕工的,由此增加的趕工費用由發包人承擔;
(6)承包人在停工期間按照發包人要求照管、清理和修復工程的費用由發包人承擔。

5.索賠內容
費用索賠:只要符合索賠條件,按合同賠償。
工期索賠:業主責任造成的,超出總時差的部分可順延。
順延天數=延誤天數-總時差。(需要和進度結合計算)
四、同期記錄
(1)索賠意向書提交后,就應從索賠事件起算日起至索賠事件結束日止,認真做好同期記錄。每天均應有記錄,并經現場監理工程師的簽認;索賠事件造成現場損失時,還應做好現場照片、錄像資料。
(2)同期記錄的內容有:事件發生及過程中現場實際狀況;導致現場人員、設備的閑置清單;對工期的延誤;對工程損害程度;導致費用增加的項目及所用的工作人員、機械、材料數量、有效票據等。
五、最終報告應包括以下內容:
(1)索賠申請表:填寫索賠項目、依據、證明文件、索賠金額和日期。
(2)批復的索賠意向書。
(3)編制說明:索賠事件的起因、經過和結束的詳細描述。
(4)附件:與本項費用或工期索賠有關的各種往來文件,包括承包方發出的與工期和費用索賠有關的證明材料及詳細計算資料。
六、索賠的管理
(1)由于索賠引起費用或工期的增加,往往成為上級主管部門復查的對象。為真實、準確反映索賠情況,承包方應建立、健全工程索賠臺賬或檔案。
(2)索賠臺賬應反映索賠發生的原因,索賠發生的時間、索賠意向提交時間、索賠結束時間,索賠申請工期和費用,監理工程師審核結果,發包方審批結果等內容。
(3)對合同工期內發生的每筆索賠均應及時登記。工程完工時應形成完整的資料,作為工程竣工資料的組成部分。
【案例】
背景資料:
某公司中標承建城市南外環道路工程。在施工過程中,發生如下事件:一是挖方段遇到了工程地質勘探報告沒有揭示的巖石層,破碎、移除拖延了23d時間;二是工程拖延致使路基施工進入雨期,連續降雨使土壤含水量過大,無法進行壓實作業,因此耽誤了15d工期。三是承包方根據建設單位指令對相接道路進行罩面處理,施工項目部對形成增加的工作量作為設計變更調整工程費用。
【問題】
1.事件一造成的工期拖延和增加費用能否提出索賠,為什么?
2.事件二造成的工期拖延和增加費用能否提出索賠,為什么?
3.事件三形成的工程變更部分應如何調整費用?
【參考答案】
1.事件一挖方段破碎移除巖石的處理工作引發的工期和費用索賠應該提出索賠,發包方應予以受理。因為地質探勘資料不詳是有經驗的承包商預先無法預測到的,非承包方責任,并確實已造成了實際損失。
2.事件二的索賠不應受理。因為連續降雨,造成路基無法施工盡管有實際損失,但是有經驗的承包商應能夠預測經采取措施加以避免的;即便與事件一有因果關系,但事件一已進行索賠;因此應予駁回。
3.事件三在市政工程施工中時有發生,造成的工程量超出原合同規定清單的部分,應按合同約定處理。當合同未有約定時,可采取如下處理方式:采用施工圖預算計價方式,價格(單價)應取自合同中已有價格,增加工程量經監理工程師計量,計算出調整(即增加)部分工程費用。
【2014試題節選】
背景資料:
某公司承建一城市道路工程,道路全長3000m,穿過部分農田和水塘,需要借土回填和拋石擠淤。工程采用工程量清單計價,合同約定分部分項工程量增加(減少)幅度在15%以?xún)葧r(shí),執行原有綜合單價。工程量增幅大于15%時,超出部分按原綜合單價的0.9倍計算:工程量減幅大于15%時,減少后剩余部分按原綜合單價的1.1倍計算。
項目部在路基正式壓實前選取了200m作為試驗段,通過試驗確定了合適噸位的壓路機和壓實方式。工程施工中發生如下事件:
事件三:工程竣工結算時,借土回填和拋石擠淤工程量變化情況如表1-1所示。
表1-1 工程量變化情況表
分部分項
工程 |
綜合單價
(元/m3) |
清單工程量
(m3) |
實際工程量
(m3) |
借土回填
|
21
|
25000
|
30000
|
拋石擠淤
|
76
|
16000
|
12800
|
【問題】分別計算事件三借土回填和拋石擠淤的費用。
【參考答案】
兩項費用:
(1)借土回填:超出清單部分為30000-25000=5000m3,5000/25000=20%大于合同約定的15%,超出部分按原綜合單價的0.9倍計算。
借土回填的費用:25000×(1+15%)×21+[30000-25000×(1+15%)]×(21×0.9)=627375元。
(2)拋石擠淤:16000-12800=3200m3,比例為3200/160000=20%大于合同約定的15%,減少后剩余部分按原綜合單價的1.1倍計算。
拋石擠淤費用為:12800×(76×1.1)=1070080元。
建設工程教育網2019年二級建造師新課已開通,網??偨Y多年成功輔導經驗,從學員實際需求出發,結合二級建造師考試命題規律、重點、難點,融入先進的教學理念。高效備戰2019年二級建造師考試,打造零基礎全科直達方案,全新課程套餐,快速進步,取證必修課!
相關推薦:
2018年二級建造師考試成績查詢入口匯總(含分數線)
全國2018年二級建造師合格證書領取時間及公告匯總

- 二建vs一建考點重合度一覽表,轉戰一建的考生速看
- 湖北省關于2025年第三十三批二級建造師注冊人員名單的公告
- 四川關于2025年第十八批二級建造師初始注冊、重新注冊人員名單的通告
- 【考情】2025年二級建造師《水利》考試考點回顧/分析
- 【考情】2025年二級建造師《管理》考點回顧/分析
- 【考情】2025年二級建造師《市政》考試考點回顧/分析
- 【考情】2025年二級建造師《機電》考試考點回顧/分析
- 【考情】2025年二級建造師《法規》考試考點回顧/分析
- 【考情】2025年二級建造師《建筑》考試考點回顧/分析
- 【關注】2025年二級建造師考試考后常見問題解答
