二級建造師水利實務知識點:施工進度管理
二級建造師水利實務知識點:施工進度管理,2019年二級建造師考試備考開始了,2019年二級建造師考試報名接近尾聲了,為了幫助小伙伴們更好的備考2019年二級建造師考試,今天建設工程教育網特此為大家整理了二級建造師水利實務知識點:施工進度管理,希望對各位有所幫助。
知識點:施工進度管理
(一)施工進度計劃安排
1.施工期的劃分
《水利水電工程施工組織設計規范》SL303—2004:工程籌建期、工程準備期、主體工程施工期和工程完建期。
工程施工總工期:工程準備期、主體工程施工期和工程完建期之和。
(2)工程準備期:準備工程開工起至關鍵線路上主體工程開工或河道截流閉氣前的工期,一般包括“四通一平”、導流工程、臨時房屋和施工工廠設施建設等。
(3)主體工程施工期:自關鍵線路上的主體工程開工或一期截流閉氣后開始,至第一臺機組發電或工程開始發揮效益為止的工期。
(4)完建期:自水電站第一臺發電機組投入運行或工程開始受益起,至工程竣工的工期。
2.編制施工總進度應遵循的原則
(1)遵守基本建設程序。
(2)采用國內平均先進施工水平合理安排工期。
(3)資源(人力、物資和資金等)均衡分配。
(4)單項工程施工進度與施工總進度相互協調,各項目施工程序前后兼顧、銜接合理、干擾少、施工均衡。
(5)在保證工程施工質量、總工期的前提下,充分發揮投資效益。
(6)確保工程安全、連續、穩定、均衡施工。
3.施工進度安排的有關具體要求
(1)導流工程:河道截流宜安排在枯水期或汛后期進行,但不宜安排在封凍期和流水期。
(2)基礎處理工程:不良地質基礎處理宜安排在建筑物覆蓋前完成。固結灌漿宜在混凝土澆筑1?2層后進行;帷幕灌漿應在本壩段和相鄰壩段基礎固結灌漿完成后進行。
(3)混凝土工程:混凝土澆筑進度有兩個主要指標,一是澆筑強度,它是反映機械設備容量與混凝土不均勻系數的指標,另一個是壩體平均升高速度,它是反映形象面貌和施工程序的指標。
(二)施工進度計劃表達方法
1.橫道圖。
2.工程進度曲線。
3.施工進度管理控制曲線。
4.形象進度圖。
5.網絡(luò )進度計劃。
1.橫道圖:形象、直觀,易于編制和理解,缺點:
(1)不能明確反映出各項工作間錯綜復雜的相互關系;
(2)不能明確地反映出影響工期的關鍵工作和關鍵線路,無法反映出整個工程項目的關鍵所在,不便于進度控制人員抓住主要矛盾;
(3)不能反映出工作所具有的機動時間,看不到計劃的潛力所在,無法進行最合理的組織和指揮;
(4)不能反映工程費用與工期間關系,不便于縮短工期和降低成本。
橫道圖

圖 某水閘工程進度計劃橫道圖
【課堂習題】
根據《水利水電工程施工組織設計規范》(SL303—2004),工程施工總工期中不包括( )。
A.工程準備期
B.工程籌建期
C.主體工程施工期
D.工程完建期
『正確答案』B
『答案解析』本題考查的是施工進度管理。工程施工總工期:工程準備期、主體工程施工期和工程完建期之和。

2.雙代號網絡(luò )計劃:
(一)網絡(luò )計劃圖繪制(繪制、調整、添加等)
(二)關鍵工作、關鍵線路、工期(優化計算)
(三)時間參數計算(總時差、自由時差)
(四)工期索賠(非承包人原因;28天)
1)責任劃分(承發包雙方責任、義務)
2)工期延誤(關鍵工作、時差)
(1)關鍵工作:則延誤多久就對總工期影響多久;
(2)非關鍵工作:不超過總時差,不影響總工期;
超過總時差,影響總工期,值為兩者之差。

3.工程進度曲線
以時間為橫軸,以完成累計工作量為縱軸,按計劃時間累計完成任務量的曲線作為預定的進度計劃。

【課堂習題】

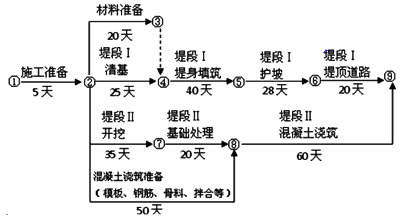

承包人承擔某堤防工程,經監理機構批準的施工進度計劃如下圖。

由于發包人未及時提供施工圖紙,導致“堤段Ⅱ混凝土澆筑”推遲5天完成,增加費用5萬元。承包人提出延長工期5天,補償費用5萬元的索賠申請。
根據工程量統計表繪制的工程進度曲線見下圖。

工程量
|
0-10(天)
|
10-20(天)
|
20-30(天)
|
30-40(天)
|
計劃
|
2100
|
2400
|
2600
|
2900
|
實際
|
2000
|
2580
|
2370
|
3050
|
問題:
1.指出網絡(luò )計劃的工期和關鍵線路(用節點表示)。
2.承包人向發包人提出索賠要求合理嗎?
3.指出“堤段Ⅰ堤身填筑”工程進度曲線A、B分別代表什么?并計算C、D值。說明工程量完成情況和進度超前或拖延情況。
『參考答案』
1.關鍵線路為:①→②→⑦→⑧→⑨??偣て跒?20天。
2.索賠要求合理。工期延誤的原因為非承包商原因,延誤工期的工作處于關鍵線路上,所以工期和費用的索賠合理。
3.(1)A表示工程計劃進度曲線,B表示工程實際進度曲線。C=7100/10000×100%=71%。D=6950/10000×100%=69.5%。
(2)第30天末,進度延誤,延誤百分比為71%-69.5%=1.5%。第40天,工期進度與計劃一致。

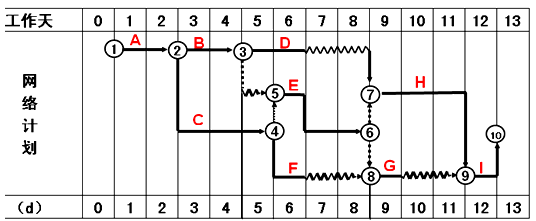

4.雙代號時標網絡(luò )計劃

關鍵線路、工期、最早時間、自由時差、總時差
雙代號網絡(luò )圖中,不存在波形線的線路就是關鍵線路。
5.前鋒進度線
指在原時標網絡(luò )計劃上,從檢查時刻的時標點出發,用點劃線依此將各項工作實際進展位置點連接而成的折線。

實際值:交點
計劃值:檢查日期
比較:實際-計劃

【課前引例】
某穿堤建筑物投標最高限價2800萬元,投標最低限價2100萬元;A、B、C三個投標人參加投標。經審核,本工程監理單位下屬的具有獨立法人資格的C投標人沒能通過資格審查。
問題:上述事件,拒絕投標人C投標是否合理,并簡述理由;指出上述事件約定的不妥之處。
建設工程教育網2019年二級建造師新課已開通,網??偨Y多年成功輔導經驗,從學員實際需求出發,結合二級建造師考試命題規律、重點、難點,融入先進的教學理念。高效備戰2019年二級建造師考試,打造零基礎全科直達方案,全新課程套餐,快速進步,取證必修課!
相關推薦:

- · 2019二建水利實務考點知識:專項施工方案的內容
- · 二級建造師水利實務知識點:水利工程驗收的內容
- · 二級建造師水利實務知識點:施工實施階段監理工作的內容
- · 二級建造師水利實務知識點:施工進度管理
- · 2019年二級建造師考試知識點測評(2018.12.4)
- · 2017二級建造師每日一練免費在線測試(5.19)
- · 2017二級建造師每日一練免費在線測試(5.17)
- · 2017二級建造師每日一練免費在線測試(5.15)
- · 2017二級建造師每日一練免費在線測試(5.12)
- · 【老師精講】2017年二級建造師各科目必考知識點免費聽
