亚洲色图10p,在线视频免费观看a毛片,亚洲天堂色图,亚洲自拍第二页,亚州无吗,黄色片视频播放,2021久久精品99精品久久

24小時客服電話:010-82326699
  • 官方號
    微信公眾號
    熱門資訊,實時推送
    微信號:jianshe99zb
    官方視頻號
    免費直播,訂閱提醒
    微信掃碼即可關注
    考試指導老師
    掃碼了解并領取資料
    微信掃碼即可添加
    官方抖音號
    分享更多建工日常
    抖音掃一掃關注
  • APP下載
    掃一掃,立即下載
    醫學教育網APP下載

    開發者:北京正保建工教育科技有限公司

    蘋果版本:8.5.0

    安卓版本:8.5.0

    應用涉及權限:查看權限>

    APP:隱私政策:查看政策>

  • 當前位置:建設工程教育網 > 二級建造師考試 > 備考資料 > 復習資料

    2019二級建造師《管理》備考??肌俺绦蝾?lèi)、方法類”知識點

    2019-05-20 16:17 來源:建設工程教育網
    打印
    字體:

      2019年二級建造師考試備考大家準備的怎么樣了?二級建造師考試還有5天就要考試了,為了幫助大家高效備考2019年二級建造師考試,建設工程教育網為大家整理了2019二級建造師《管理》備考???ldquo;程序類、方法類”知識點,希望對大家有幫助!

      【程序類】

      一、施工組織總設計的編制程序

     ?、偈占褪煜ぞ幹剖┕そM織設計所需要的有關資料和圖紙,進行項目特點和施工條件的調查研究。

     ?、谟嬎阒饕しN工程的工程量。

     ?、鄞_定施工的總體部署。

     ?、軘M定施工方案。

     ?、菥幹剖┕た傔M(jìn)度計劃。

     ?、蘧幹瀑Y源需求量計劃。

     ?、呔幹剖┕蕚涔ぷ饔媱?。

     ?、嗍┕た偲矫鎴D設計。

     ?、嵊嬎阒饕夹g(shù)經濟指標。

      二、成本管理的程序

      (1)掌握生產要素的價格信息;

      (2)確定項目合同價;

      (3)編制成本計劃,確定成本實施目標;

      (4)進行成本控制;

      (5)進行項目過程成本分析;

      (6)進行項目過程成本考核;

      (7)編制項目成本報告;

      (8)項目成本管理資料歸檔。

      三、施工成本控制的程序

      要做好成本的過程控制,必須制定規范化的過程控制程序。成本的過程控制中,有兩類控制程序,一是管理行為控制程序,二是指標控制程序。管理行為控制程序是對成本全過程控制的基礎,指標控制程序則是成本進行過程控制的重點。兩個程序既相對獨立又相互聯系,既相互補充又相互制約。

      四、施工質量事故處理的一般程序

      (1)事故調查

      事故調查報告的內容:?jiǎn)挝桓艣r,事故基本情況,應急措施,有關數據資料,原因性質的初步判斷,對事故處理的建議,事故涉及人員和主要責任者的情況。

      (2)事故的原因分析

      (3)制定事故處理的技術方案

      (4)事故處理

      (5)事故處理的鑒定驗收

      (6)提交處理報告:其內容包括:事故調查的原始資料、測試的數據;事故原因分析和論證結果;事故處理的依據;事故處理的技術方案及措施;實施技術處理過程中有關的數據、記錄、資料;檢查驗收記錄;對事故相關責任者的處罰情況和事故處理的結論等。

      五、建設工程項目的總進度目標的論證的工作步驟(兩分析,兩編制,中間加個工作編碼)

      (1)調查研究和收集資料;

      (2)項目結構分析;

      (3)進度計劃系統的結構分析;

      (4)項目的工作編碼;

      (5)編制各層進度計劃;

      (6)協調各層進度計劃的關系,編制總進度計劃;

      (7)若所編制的總進度計劃不符合項目的進度目標,則設法調整;

      (8)若經過多次調整,進度目標無法實現,則報告項目決策者。

      【方法類】

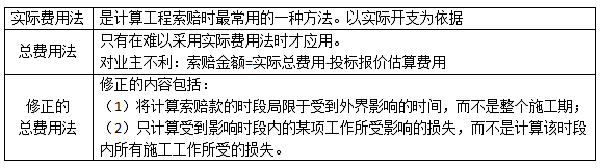

      一、索賠費用的計算方法

      二、施工成本計劃的編制方法

      (1)按施工成本組成編制

      (2)按項目組成編制

      在編制成本支出計劃時,要在項目總的方面考慮總的預備費,也要在主要的分項工程中安排適當的不可預見費。

      (3)按工程進度編制

      一般而言,所有工作都按最遲開始時間開始,對節約資金貸款利息是有利的,但同時,也降低了項目按期竣工的保證率。

      三、成本核算的方法

      (1)表格核算法

      優點:簡便易懂,方便操作,實用性較好。

      缺點:難以實現較為科學嚴密的審核制度,精度不高,覆蓋面較小。

      (2)會(huì )計核算法

      優點:科學嚴密,人為控制的因素較小而且核算的覆蓋面較大。

      缺點:對核算工作人員的專業水平和工作經驗都要求較高。項目財務部門一般采用。

      (3)兩種核算方法的綜合使用

      用表格核算法進行工程項目施工各崗位成本的責任核算和控制。用會(huì )計核算法進行工程項目成本核算,兩者互補,確保工程項目成本核算工作的開展。

      四、成本分析方法應遵循下列步驟:

      (1)選擇成本分析方法。

      (2)收集成本信息。

      (3)進行成本數據處理。

      (4)分析成本形成原因。

      (5)確定成本結果。

      五、橫道圖進度計劃的編制方法

      橫道圖用于小型項目或大型項目子項目上。

      橫道圖計劃表中的進度線(橫道)與時間坐標相對應,這種表達方式較直觀,易看懂編制計劃的意圖。但是橫道圖進度計劃法也存在一些問題,如:

      (1)工序(工作)之間的邏輯關系可以設法表達,但不易表達清楚。

      (2)適用于手工編織計劃。

      (3)沒有通過嚴謹的進度計劃時間參數計算,不能確定計劃的關鍵工作、關鍵線路與時差。

      (4)計劃調整只能通過手工方式進行,其工作量較大。

      (5)難以適應較大的進度計劃系統。

      六、關鍵工作和關鍵線路的確定方法

      雙代號:

      (1)關鍵工作

      網絡(luò )計劃中總時差最小的工作是關鍵工作。

      (2)關鍵線路

      自始至終全部由關鍵工作組成的線路為關鍵線路,或線路上總的工作持續時間最長的線路為關鍵線路。網絡(luò )圖上的關鍵線路可用雙線或粗線標注。

      單代號:

      (1)關鍵工作

      總時差最小的工作是關鍵工作。

      (2)關鍵線路

      從起點節點開始到終點節點均為關鍵工作,且所有工作的時間間隔為零的線路為關鍵線路。

      七、施工質量缺陷和質量事故處理的基本方法

      八、工程量清單計價的方法

      1.使用國有資金投資的建設工程發承包,必須采用工程量清單計價。非國有資金投資的建設工程,宜采用工程量清單計價。

      2.工程量清單的計價的方法

      (一)分部分項工程量的確定:投標文件中——凈量,結算時——實際工程量。

      (二)綜合單價編制步驟:確定組合定額子目→計算定額子目工程量→測算人、材、機消耗量→確定人、材、機單價→計算清單項目的直接工程費→計算清單項目的管理費和利潤→計算清單項目的綜合單價。

      綜合單價=(人+材+機+管理費+利潤)/清單工程量。

      (四)措施項目清單計算(3種計價法適用情形)

     ?、倬C合單價法:混凝土模板、腳手架、垂直運輸;②參數法:夜間施工增加費、二次搬運費、冬雨期施工增加費;③分包法:室內空氣污染測試。

      九、投標報價的編制方法

      1、投標報價的編制原則

      (1)投標報價由投標人自主確定,但必須執行《計價規范》的強制性規定。投標價應由投標人或受其委托具有相應資質的工程造價咨詢人編制;

      (2)不得低于成本價;

      (3)必須按招標工程量清單填報價格;

      (4)投標報價要以招標文件中設定的承發包雙方責任劃分,作為設定投標報價費用項目和費用計算的基礎。

      (5)報價應以施工方案、技術措施為基本條件;

      (6)報價計算方法要科學嚴謹,簡明適用。

      2、投標報價的編制與審核

      1.在編制投標報價之前,先對清單工程量進行復核。3.項目特征是投標人確定綜合單價最重要的依據。招投標過程中,項目特征與設計圖紙不符以項目特征為準;施工過程中,施工圖紙或設計變更與項目特征不一致,以實際項目特征為準。4.暫列金額應按照其他項目清單中列出的金額填寫,不得變動。5.不能進行投標總價優惠。

      3.招標文件與中標人投標文件不一致的地方,以投標文件為準。

      十、施工成本控制的方法

      1、贏得值(重點)

      2、偏差分析的表達方法

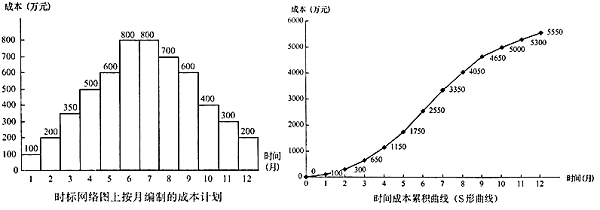

      1.橫道圖法:具有形象、直觀、一目了然等優點,它能夠準確表達出費用的絕對偏差,而且能直觀地表明偏差的嚴重性。但這種方法反映的信息量少,一般在項目的較高管理層應用。

      2.曲線法(識圖要會(huì ))

      3、在實際執行過程中,最理想的狀態是即計劃工作預算費用(BCWS)、已完工作預算費用(BCWP)、已完工作實際費用(ACWP)三條曲線靠得很近、平穩上升,表示項目按預定計劃目標進行。如果三條曲線離散度不斷增加,則可能出現較大的投資偏差。

      十一、施工進度計劃的編制方法

      1、橫道圖進度計劃的編制方法:

      優點:度線與時間坐標相對應,較直觀,易看懂計劃編制的意圖。

      缺點:(1)工序(工作)之間的邏輯關系可以設法表達,但不易表達清楚;

      (2)適用于手工編制計劃;

      (3)沒有通過嚴謹的進度計劃時間參數計算,不能確定計劃的關鍵工作、關鍵路線與時差;

      (4)計劃調整只能用手工方式進行,其工作量較大;

      (5)難以適應大的進度計劃系統。

      2、雙代號網絡(luò )圖的基本概念及繪圖規則:箭線——工作:實箭線——實工作;虛箭線——虛工作。

      (1)節點(又稱結點、事件):1)起點節點;2)中間節點;3)終點節點。

      (2)線路:網絡(luò )圖中從起始節點開始,沿箭頭方向順序通過一系列箭線與節點,最后達到終點節點的通路稱為線路。在各條線路中,有一條或幾條線路的總持續時間最長,稱為關鍵線路,一般用雙線或粗線標注。其他線路長度均小于關鍵線路,稱為非關鍵線路。

      (3)網絡(luò )計劃的繪圖規則:

      1)雙代號網絡(luò )圖必須正確表達已定的邏輯關系。

      2)雙代號網絡(luò )圖中,嚴禁出現循環回路。所謂循環回路是指從網絡(luò )圖中的某一個節點出發,順著箭線方向又回到了原來出發點的線路。

      3)雙代號網絡(luò )圖中,在節點之間嚴禁出現帶雙向箭頭或無箭頭的連線。

      4)雙代號網絡(luò )圖中,嚴禁出現沒有箭頭節點或沒有箭尾節點的箭線。

      5)當雙代號網絡(luò )圖的某些節點有多條外向箭線或多條內向箭線時,為使圖形簡潔,可使用母線法繪制(但應滿足一項工作用一條箭線和相應的一對節點表示)。

      6)繪制網絡(luò )圖時,箭線不宜交叉。當交叉不可避免時,可用過橋法或指向法。

      7)雙代號網絡(luò )圖中應只有一個起點節點和一個終點節點(多目標網絡(luò )計劃除外),而其他所有節點均應是中間節點。

      8)一項工作應當只有唯一的一條箭線和相應的一對節點,且要求箭尾節點的編號小于其箭頭節點的編號,即i

      相關推薦:

      2019年二級建造師看思維導圖 備考不迷路

      全國2019年二級建造師準考證打印時間

      2019年二建萬人??济赓M試聽

    • 公開課
    • 輔導課程
    • 免費直播
    更多免費試聽課程點擊查看
    精品題庫
    建筑刷題寶

    · 天天練

    · 歷年金題

    · 全國聯考

    免費 掃碼免費做題
    學習社區
    • 備考交流
    • 微信
    • 抖音
    • 視頻號
    拒絕盲目備考,加學習群共同進步!
    尋找學習搭子
    回到頂部
    折疊
