[案例2A320023-2]
1.背景
某基礎工程施工分為三個施工段,每段施工包括挖土方、做灰土墊層、砌基礎三個施工過程,組織流水施工,項目分解結果、工作持續時間及施工順序如表2A320023-2所示。
某工程工序邏輯關系及作業持續時間表表2A320023-2
工作名稱 | 挖1 | 挖2 | 挖3 | 墊1 | 墊2 | 墊3 | 基1 | 基2 | 基3 |
工作代號 | A1 | A2 | A3 | B1 | B2 | B3 | C1 | C2 | C3 |
工作持續時間(天) | 4 | 5 | 3 | 2 | 2 | 3 | 4 | 2 | 6 |
緊前工作 | — | A1 | A2 | A1 | A2、B1 | A3 B2 | B1 | B2、C1 | C2B3 |
2.問題
?。?)根據項目的施工順序,繪制本案例雙代號網絡(luò )計劃圖。
?。?)計算本案例各工序的時間參數。
?。?)判斷本工程網絡(luò )計劃的關鍵線路,并說明原因。
3.分析與答案
[分析]
雙代號網絡(luò )計劃時間參數的計算包括:工作最早開始時間(ES)和工作最早完成時間(EF),工作最遲完成時間(LF)和工作最遲開始時間(LS),以及工作總時差(TF)和工作的自由時差(FF)的計算。通過工作總時差的計算,可以方便地找出網絡(luò )圖中的關鍵工作和關鍵線路??倳r(shí)差為“0”者,意味著該工作沒有機動時間,即為關鍵工作,由關鍵工作所構成的線路,就是關鍵線路。關鍵線路至少有一條,但不見得只有一條。
[答案]

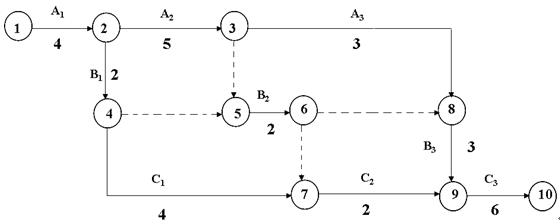

?。?)本案例雙代號網絡(luò )計劃圖見圖2A320023-3.

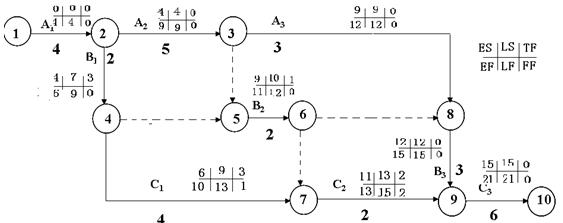

?。?)本例的各工序時間參數的計算,見圖2A320023-4.
?。?)本例中的關鍵線路為①-②-③-⑧-⑨-⑩。因為工序A1、A2、A3、B3、C3的總時差均為0,是本工程的關鍵工作,將關鍵工作依次相連所形成的通路就是關鍵線路。
關于進度控制知識點:建議考生重點研讀考試用書120~122頁[案例2A320024-2],前鋒線法是進度控制最常見的方法之一,必須熟練掌握前鋒線的繪制及運用??荚囍?,通常把前鋒線與索賠結合起來出案例題,通過判斷工作的進展情況及網絡(luò )計劃中工作的總時差等條件,考核考生的綜合運用能力。

- ·2012年二級建造師教材《施工管理》資料:政府質量監督
- ·2012年二級建造師教材《施工管理》資料:施工質量事故處理的基本要求
- ·2012年二級建造師教材《施工管理》資料:工程質量事故
- ·2012年二級建造師教材《施工管理》資料:《竣工驗收鑒定證書》的內容
- ·2012年二級建造師教材《施工管理》資料:施工項目竣工質量驗收程序
- ·2012年二級建造師教材《施工管理》資料:施工項目竣工質量驗收
- ·2012年二級建造師教材《施工管理》資料:分部工程質量驗收的合格標準
- ·2012年二級建造師教材《施工管理》資料:現場質量檢測
- ·2012年二級建造師教材《施工管理》資料:材料的進場檢驗關
- ·2012年二級建造師教材《施工管理》資料:材料的采購訂貨
