時差的運用典型例題

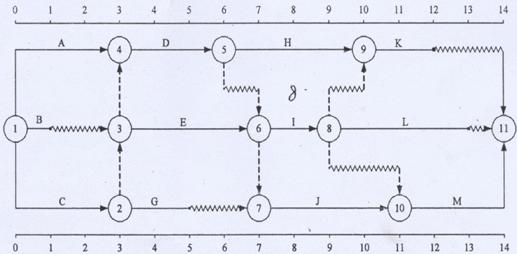

例題1:某工程雙代號時標網絡(luò )計劃如下圖所示(單位:天)。工作A的總時差和自由時差分別為(?。┨?。
A.1和0
B.1和1
C.2和0
D.0和0
【正確答案】A
【答案解析】工作A無波形線,故自由時差為0;從圖中可知,工作A的總時差為1.參見教材P130.
例題2:工程網絡(luò )計劃中,當計劃工期等于計算工期時,關鍵線路是指(?。┑木€(xiàn)路。
A.時標網絡(luò )計劃中沒有波形線
B.雙代號網絡(luò )計劃中沒有虛箭線
C.單代號網絡(luò )計劃中各關鍵工作之間的時間間隔均為零
D.單代號網絡(luò )計劃中各工作自由時差為零
E.雙代號網絡(luò )計劃中線路長度最長
【正確答案】ACE
【答案解析】雙代號網絡(luò )計劃中沒有虛箭線,只是表示沒有虛工作,選項B不正確;單代號網絡(luò )計劃中各工作自由時差為零,并不一定各工作的總時差為零,選項D不正確。參見教材P128、132.
例題3:某工程施工網絡(luò )計劃經工程師批準后實施。已知工作A有5天的自由時差和8天的總時差,由于第三方原因,使工作A的實際完成時間比原計劃延長了12天。在無其它干擾的情況下,該工程的實際工期將延長(?。┨?。
A.3
B.4
C.7
D.12
【正確答案】B
【答案解析】總時差指的是在不影響總工期的前提下,可以利用的機動時間,本例中實際工期延長天數=12-8=4天。參見教材P139.
例題4:在工程網絡(luò )計劃執行過程中,當某項工作的最早完成時間推遲天數超過其自由時差時,將會(huì )影響(?。?。
A.該工作平行工作的最早開始時間
B.該工作緊后工作的最早開始時間
C.本工作的最遲完成時間
D.該工作緊后工作的最遲完成時間
【正確答案】B
【答案解析】自由時差指的是在不影響其緊后工作最早開始時間的前提下,本工作可以利用的機動時間。參見教材P139.


- ·監理工程師《進度控制》備考資料:前鋒線比較法
- ·二級建造師施工管理模擬試題(二)參考答案及解析
- ·二級建造師施工管理模擬試題(二)
- ·二級建造師施工管理模擬試題(一)參考答案及解析
- ·二級建造師施工管理模擬試題(一)
- ·監理工程師考試《進度控制》知識點:前鋒線比較法
- ·進度控制知識點:雙代號網絡(luò )計劃時間參數的計算
- ·二級建造師施工管理模擬試題:雙代號網絡(luò )計劃(7.15)
- ·2018一建《建筑工程》模擬試題:網絡(luò )計劃的分類(3.1)
- ·2018一建《建筑工程》模擬試題:網絡(luò )計劃的分類(2.28)
