當前位置:建設工程教育網 > 一級建造師 > 試題中心 > 模擬試題 > 正文

進度計劃調整的方法典型例題

2012-07-04 15:59  來源:  字體:  打印

  例題1:某工程網絡(luò )圖如下圖所示,工程師在第9天末檢查進度會(huì )發現(?。?。

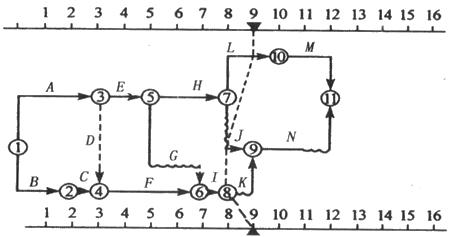

例1 工程網絡(luò )圖


  A.工作L比原計劃拖后1天,且影響工期拖后1天
  B.工作J比原計劃拖后1天,因有1天總時差,不影響工期
  C.工作J比原計劃延誤1天,且影響工期拖后1天
  D.工作K比原計劃延誤1天
  E.工作L與原計劃吻合

  【正確答案】BDE

  【答案解析】選項A,工作L與原計劃吻合;選項C,工作J比原計劃延誤1天,但由于后續工作N有自由時差,故不影響總工期。參見教材P140.

  例題2:在雙代號網絡(luò )計劃中,若某項工作進度發生拖延,需要重新調整原進度計劃的情況有(?。?。
  A.該工作進度拖延已超過其總時差,但總工期不可以拖延
  B.該工作進度拖延已超過其總時差,但其后續工作不可以拖延
  C.該工作進度拖延已超過其自由時差,但其后續工作可以拖延
  D.該工作進度拖延已超過其自由時差,但總工期不可以拖延
  E.項目總工期可以拖延有限時間,但實際拖延時間已經超過此限制

  【正確答案】ABE

  【答案解析】選項C不需要調整;選項D不一定需要調整。參見教材P141.

  例題3:下列有關進度計劃調整的表述正確的是(?。?。
  A.網絡(luò )計劃檢查的主要內容之一是資源狀況
  B.網絡(luò )計劃調整的內容包括調整工作之間的邏輯關系
  C.必須要定期進行網絡(luò )計劃的調整
  D.實際進度檢查記錄的方式均可采用實際進度前鋒線記錄計劃實際執行情況,進行實際進度與計劃進度的比較
  E.當關鍵線路的實際進度比計劃進度提前時,必須要對進度計劃進行調整

  【正確答案】AB

  【答案解析】選項C,當網絡(luò )計劃實際執行情況與計劃情況不符時才可能需要調整;選項D,當采用時標網絡(luò )計劃時,可采用實際進度前鋒線記錄計劃實際執行情況,進行實際進度與計劃進度的比較;選項E,當關鍵線路的實際進度比計劃進度提前時,不一定需要調整進度計劃。參見教材P141~143.
