2007年二級建造師《建筑工程》試題及答案
一、 單項選擇題(共40題,每題1分。每題的備選項中,只有一個最符合題意)
場景(一)某海濱城市一建筑工程,16層施工時正遇臺風多雨季節,為了保質保量完成施工任務,項目部制定了安全文明施工保障措施,落實了防火措施,主要部位設置了安全警示標志牌,并加強了對高空作業人員的安全教育。安全員在檢查時,發現存在以下問題:
?。?) 下雨天,地下室用電不符合要求;
?。?) 臨時消防水管不符合要求;
?。?) 電焊工動火時未經審查批準。
根據場景(一),作答下列題目:
1. 安全帶使用時應( ?。?,防止擺動碰撞。
A. 低掛高用,垂直使用
B. 高掛低用,垂直使用
C. 高掛高用,水平使用
D. 低掛低用,水平使用
2. 根據《施工現場臨時用電安全技術規范》(JGJ46-2005),照明電源電壓不得大于12V的是( ?。?。
A. 人防工程
B. 有導電灰塵的場所
C. 特別潮濕場所及導電良好的地面
D. 高溫場所
3. 施工現場防火,下列屬于一級動火的是( ?。?。
A. 現場堆有大量可燃和易燃物質的場所
B. 在具有一定危險因素的非禁火區域內進行臨時焊割等用火作業
C. 小型油箱等容器用為作業
D. 登高焊、割等用為作業
4. 根據《建筑施工高處作業安全技術規范》(JGJ80-91),遇有( ?。婏L(fēng)、濃霧等惡劣氣候,不得進行露天攀登與懸空高處作業。
A. 三級
B. 四級
C. 五級
D. 六級
5. 本建筑工程臨時消防豎管,其管徑要求最小不得小于( ?。﹎m.
A.25
B.35
C.50
D.75
6. 符合安全警示標志安全色的是( ?。?。
A. 紅、黑、藍、綠
B. 紅、黃、藍、綠
C. 黃、白、藍、綠
D. 紅、白、黃、綠
7. 該項目部為貫徹ISO14000環境管理體系,制定了建筑工程施工環境管理計劃,下列不屬于環境保護內容的是( ?。?。
A. 噪聲控制
B. 固體廢棄物控制
C. 污水控制
D. 易燃易爆物控制
場景(二)某建筑工程,南北朝向,樁基采用錘擊法施工,基礎底板長×寬×厚為40m×20m×1.1m,不設后澆帶和變形縫,該建筑為鋼筋混凝土框架結構,普通混凝土小型空心砌塊填充墻作圍護結構。底板混凝土標號為C35P8,配制底板混凝土采用P.O32.5水泥,澆筑時采用1臺混凝土泵從東向西一次連續澆筑完成。
根據場景(二,作答下列題目:
8. 錘擊沉樁法施工程序:確定樁位和沉樁順序→樁機就位→吊樁喂樁→( ?。?rarr;錘擊沉樁→接樁→再錘擊。
A. 送樁
B. 校正
C. 靜力壓樁
D. 檢查驗收
9. 國家標準規定,P.O32.5水泥的強度應采用膠砂法測定.該法要求測定試件的( ?。┨旌?8天抗壓強度和抗折強度。
A.3
B.7
C.14
D.21
10. 本工程基礎底板的混凝土澆筑方法是( ?。┦┕し椒?。
A. 全面分層
B. 分段分層
C. 斜面分層
D. 臺階分層
11. 采用插入式振搗本工程底板混凝土時,其操作應( ?。?。
A. 慢插慢拔
B. 慢插快拔
C. 快插慢拔
D. 快插快拔
12. 該工程底板的混凝土養護時間最低不少于( ?。┨?。
A.7
B.14
C.21
D.28
13. 本工程主梁、次梁、板的鋼筋位置順序是( ?。?。
A. 主梁筋在上,次梁筋居中,板筋在下
B. 主梁筋居中,次梁筋在下,板筋在上
C. 主梁筋在下,次梁筋在上,板筋居中
D. 主梁筋在下,次梁筋居中,板筋在上
14. 普通混凝土小型空心砌塊的施工要求是( ?。?。
A. 必須與磚砌體施工一樣設立皮數桿、拉水準線
B. 小砌塊施工應錯孔對縫搭砌
C. 灰縫可以有透明縫
D. 小砌塊臨時間斷處應砌成直槎
15. 本工程普通混凝土小型空心砌塊齡期至少( ?。┨斓牟趴墒┕?。
A.7
B.14
C.21
D.28
場景(三)某醫院改擴建工程于2006年5月1日申報竣工,同年5月10日竣工驗收合格,5月20日工程移交,5月24日辦理了竣工驗收備案手續??偘┕挝惶峤涣斯こ藤|(zhì)量保修書。在保修期間,建設單位找了一個家裝施工隊進行地板改造,將地埋采暖管損壞,冬季供暖時發生了跑水事故。醫院在發生跑水后立即通知總包施工單位維修。地埋采暖管修復后,各方因維修費用的承擔發生爭議。
根據場景(三),作答下列題目:
16. 本案工程保修期的起算時間為( ?。?。
A.5月1日
B.5月10日
C.5月20日
D.5月24日
17. 本案總包施工單位應在( ?。┫蚪ㄔO單位提交質量保修書。
A.5月1日
B.5月10日
C.5月20日
D. 5月24日
18. 在正常使用下,供熱系統最低保修期限為( ?。?。
A.1年
B.2年
C.2個采暖期
D.5年
19. 本案跑水事故發生后,總包施工單位接到保修通知后,正確的做法是( ?。?。
A. 應在保修書約定的時間內予以維修
B. 不予維修
C. 立即到達現場搶修
D. 讓醫院通知家裝隊維修
20. 本案跑水事件維修完成后,應當由( ?。┙M織驗收。
A. 總包施工單位
B. 醫院
C. 監理單位
D. 家裝隊
21. 本案跑水維修費用應由( ?。┏袚?。
A. 總包施工單位
B. 醫院
C. 監理單位
D. 物業管理單位
22. 本案改擴建工程施工中產生的廢棄物屬于( ?。├?。
A. 工業
B. 醫療
C. 生活
D. 建筑
場景(四)某5層公建工程,條石基礎,磚混結構,現澆鋼筋混凝土樓板,局部采用防火玻璃隔斷。
首層跨度4.5m梁,起拱高度設計無具體要求。檢查發現:模板支設起拱不符合要求;樓板中配筋為Φ10@200鋼筋錯放為Φ8@200。
竣工五年后發生一次地震,房屋多處發生開裂,多處結構破壞。
根據場景(四),作答下列題目:
23. 磚、石基礎的特點是( ?。┬阅茌^好。
A.抗拉
B.抗彎
C.抗剪
D.抗壓
24. 首層跨度4.5m梁模板起拱高度正確的是( ?。﹎m。
A.3
B.10
C.15
D. 20
25. 模板支設正確的是( ?。?。
A.模板及其支架按經批準的施工技術方案進行
B.模板允許漏漿
C.模板內雜物可以不清理
D.4.5米跨度模板允許凹陷
26. Φ10@200表示熱軋( ?。╀摻?直徑10mm,間距200mm。
A. HPB235
B. HRB335
C. HRB400
D. RRB400
27. 本工程室內臺階踏步寬度不宜小于( ?。﹎m,踏步高度不宜大于150mm。
A.150
B.200
C.250
D.300
28. 防火玻璃按耐火性能分為A、B、C三類,這三類都應滿足( ?。┮?。
A. 耐火完整性
B. 耐火隔熱性
C. 熱輻射強度
D. 熱輻射隔熱性
29. 這次地震使該建筑破壞,可稱為地震力產生的( ?。┬Ч?。
A. 平衡
B. 變形
C. 靜定
D. 移動
30. 在本次地震中,作用在本建筑結構上的地震力按隨時間的變異分類,屬于( ?。╊?lèi)。
A. 永久作用
B. 可變作用
C. 偶然作用
D. 均布作用
場景(五)某高層辦公樓進行裝修改造,主要施工項目有:吊頂、地面(石材、地磚、木地板)、門窗安裝、墻面為墻紙、乳膠漆;衛生間墻面為瓷磚,外立面采用玻璃幕墻及干掛石材,大廳中空高度為12米,回廊采用玻璃護欄,門窗工程、吊頂工程、細部工程等采用人造木板和飾面人造木板。
合同要求:質量符合國家驗收標準。
施工已進入木裝修、石材鋪貼階段。施工過程中,質檢人員發現存在以下質量問題:
?。?) 在不同材料基體交接處墻面抹灰產生了開裂現象。
?。?) 發現將吊燈直接安裝在吊頂龍骨上。
?。?) 衛生間墻面瓷磚鋪貼不夠美觀、非整磚鋪貼不合要求。
根據場景(五),作答下列題目:
31. 墻面磚粘貼每面墻不宜有兩列以上非整磚,非整磚寬度一般不宜小于整磚的( ?。?。
A.1/3
B.1/2
C.2/3
D.3/4
32. 本工程中,不同材料基體交接處表面的抹灰,應采取防止開裂的加強措施,當采用加強措施時,加強網與各基體的搭接寬度最小不應小于( ?。﹎m。
A.50
B.100
C.150
D. 200
33. 根據《住宅裝飾裝修工程施工規范》(GB50327-2001),吊頂安裝時,自重大于( ?。﹌g的吊燈嚴禁安裝在吊頂工程的龍骨上,必須增設后置埋件。
A.2
B.3
C.4
D.5
34. 本建筑的公共疏散門應為(A)。
A. 防火門
B. 側拉門
C. 吊門
D. 轉門
35. 本工程采用濕作業法施工的飾面板工程中,應進行防堿背涂處理的是( ?。?。
A.人造石
B.拋光磚
C.天然石材
D.陶瓷錦磚
36. 實木復合地板或中密度(強化)復合地板面層鋪設方法錯誤的是( ?。?。
A. 實鋪
B. 空鋪
C. 粘貼
D. 機械固定
37. 根據《民用建筑工程室內環境污染控制規范》(GB50325),本工程室內裝修中采用的某一種人造木板或飾面人選木板面積大于(D)m2時,應對不同產品、不同批次材料的游離甲醛含量分別進行復驗。
A.200
B.300
C.400
D.500
38. 本工程大廳護欄一側距樓地面的高度為5米及以上,應使用不小于12厚的( ?。﹎m玻璃。
A.鋼化
B.鋼化夾層
C.中空
D.夾絲
39. 建筑幕墻后置埋件應進行承載力現場試驗,必要時應進行( ?。┰囼?。
A. 極限抗彎
B. 極限抗壓
C. 極限抗剪
D. 極限拉拔
40. 干壓陶瓷磚按材質分為5類,其吸水率在3%~6%范圍的是( ?。?。
A. 瓷質磚
B. 炻瓷磚
C. 炻質磚
D. 細炻磚
二、 多項選擇題(共10題,每題2分。每題的備選項中,有2個或2個以上符合題意,至少有1個錯項。錯選,本題不得分;少選,所選的每個選項得0.5分)
場景(六)某公共建筑,主樓采用鋼筋混凝土結構,輔樓采用鋼結構。項目經理進場后,立即組織臨建搭設。土方施工中加強了質量控制。地質報告顯示地下水水位高于槽底標高。
根據場景(六),作答下列題目:
41. 鋼筋混凝土結構的優點是( ?。?。
A.鋼筋 和混凝土兩種材料的強度都能充分利用
B.拆修方便
C.抗裂性能好
D.可模性好,適用面廣
E.模板用料少,費工少
42. 為了控制土方開挖質量,除應對平面控制樁、水準點進行檢查外,還應經常檢查( ?。?。
A.基坑平面位置
B.水平標高
C.邊坡坡度
D. 挖土機械
E.土的含水量
43. 本工程基坑驗槽時,( ?。﹩挝挥嘘P(guān)人員必須參加驗收。
A.勘察
B.監理
C.施工總包
D.降水分包
E.支護分包
44. 施工中用于測量?jì)牲c(diǎn)間水平夾角的常用儀器有( ?。?。
A. 水準儀
B. 經緯儀
C. 測距儀
D. 全站儀
E. 鉛垂儀
45. 鋼結構的連接方法有( ?。?。
A.焊接
B.普通螺栓連接
C.高強螺栓連接
D.鉚接
E.綁扎連接
場景(七)某建筑公司中標了一個房建工程,該工程地上三層,地下一層,現澆混凝土框架結構,自拌C30混凝土,內隔墻采用加氣混凝土砌塊,雙坡屋面,防水材料為3厚SBS防水卷材,外墻為玻璃幕墻。生產技術科編制了安全專項施工方案和環境保護方案。一層混凝土澆搗時,項目部針對現場自拌混凝土容易出現強度等級不夠的質量通病,制定了有效的防治措施。一層樓板混凝土澆筑完畢后,質檢人員發現木工班組不按規定拆模。
根據場景(七),作答下列題目:
46. 該工程屋面的卷材防水的基層應做成圓弧的有( ?。?。
A. 檐口
B. 前坡面
C. 屋脊
D. 后坡面
E. 煙囪
47. 針對現場自拌混凝土容易出現強度等級偏低,不符合設計要求的質量通病,項目部制定了下列防治措施,正確的有( ?。?。
A.拌制混凝土所用水泥、粗(細)骨料和外加劑等均必須符合有關標準規定
B.混凝土拌合必須采用機械攪拌,加料順序為:水—水泥-細骨料-粗骨料,并嚴格控制攪拌時間
C.混凝土的運輸和澆搗必須在混凝土初凝前進行
D.控制好混凝土的澆筑振搗質量
E.周轉模板不清理
48. 該單位工程的臨時供電工程專用的電源中性點直接接地的220/380V三相四線制低壓電力系統,必須符合( ?。┑囊幎?。
A.采用二級配電系統
B.采用三級配電系統
C.采用一級漏電保護系統
D.采用二級漏電保護系統
E.采用TN-S接零保護系統
49. 混凝土結構施工后模板拆除時,以下說法正確的有( ?。?。
A. 底模及其支架拆除時間根據周轉材料租期需要確定,無需考慮影響
B. 側模及其支架拆除時的混凝土強度應能保證其表面棱角不受損傷
C. 后澆帶模板的拆除和支頂應按施工技術方案執行
D. 模板拆除時,不應對樓面形成沖擊荷載
E. 拆除的模板和支架宜分散堆放并及時清運
50. 根據職業健康安全管理要求,下列要求正確的是( ?。?。
A. 不得安排未經上崗前職業健康檢查的勞動者從事接觸職業病危害的作業
B. 安排勞動者從事其所禁忌的作業
C. 不得安排未成年工從事接觸職業病危害的作業
D. 不得安排孕期、哺乳期的女職工從事對本人和胎兒、嬰兒有危害的作業
E. 應對勞動者進行上崗前的職業衛生培訓和在崗期間的定期衛生培訓
1-5 BCACD 6-10 BDBAA
11-15 CBDAD 16-20 BACDB
21-25 BDDBA 26-30 ADADC
31-35 ABBAC 36-40 DDBDD
41.AD 42.ABC 43.ABCD 44.BD 45.ABCD
46.ACE 47.ACD 48.BDE 49.BCDE 50.ACDE
三、 案例分析題(共3題,每題20分)
案例一
背景資料:某開發公司(甲方)與某建筑公司(乙方)簽訂了某工程施工承包合同,合同總價為800萬元,工期為4個月。承包合同規定:(1)主要材料及構配件金額占合同總價的%;(2)預付備料款額度為合同總價的士%,工程預付款應從未施工工程尚需的主要材料及構配件價值相當于工程預付款備料款時起扣,每月以抵充工程款的方式連續收回;(3)工程保修金為合同總價的3%,甲方從乙方每月的工程款中按3%的比例扣留;(4)除設計變更和其它不可抗力因素外,合同總價不作調整。乙方每月實際完成并簽證確認的工程量見下表:
某工程各月實際完成產值(單位:萬元)
項目經理部為了搞好現場管理,加快施工進度,制定了一系列管理制度,并從現場實際條件出發,作了以下幾項的具體安排:
?。?) 按照文明施工檢查的項目,在已經完成了現場圍擋、封閉管理、材料堆放、現場防火、施工現場標牌的基礎上,對其他未完成的項目要求忙完善。
?。?) 因臨時建筑不足,安排部分工人住在已建成的該工程地下室內。
?。?) 為加快施工進度,每天要施工到晚上12點。
問題:
1. 本例的工程預付備料款是多少?
2. 工程預付備料款的起扣點是多少?從幾月份起扣?
3. 市區主要路段的工地現場圍擋設置高度應是多高?未完成的文明施工檢查項目還有哪些?
4. 項目經理部對工人的住宿安排和工作時間安排合理嗎?請說明理由。
5. 保修期滿甲方應返回乙方的保修金是多少?
答案:
1. 工程預付備料款為:800×20%=160萬元
2. 工程預付備料款的起扣點為:800-160/65%=553.85萬元
3~5月累計完成:150+200+250=600萬元>553.85萬元,因此從五月份開始起扣。
3. (1)市區主要路段的工地現場圍擋設置高度不得低于2.5m.
?。?)未完成的文明施工檢查項目有:施工場地、現場住宿、治安綜合治理、生活設施、保健急救、社區服務。
4.(1)將部分工人的住宿安排在該工程地下室是不合理的。因為在建工程不能兼作住宿。
?。?)工作時間安排不合理,因為超過22時即為夜間施工,會(huì )造成擾民現象。
5.保修期滿,甲方應返還給乙方的質量保修金為:800×3%=24萬元。
案例二
背景資料:某寫字樓工程,地下1層,地上15層,框架剪力墻結構。首層中廳高12米,施工單位的項目部編制的模板支架施工方案是滿堂扣件式鋼管腳手架,方案由項目部技術負責人審批后實施。施工中,某工人在中廳高空搭設腳手架時隨手將扳白手放在腳手架上,腳手架受振動后扳手從上面滑落,順著樓板預留洞口(平面尺寸0.25m×0.50m)砸到在地下室施工的王姓工人頭部。由于王姓工人認為在室內的樓板下作業沒有危險,故沒有戴安全帽,被砸成重傷。
問題:
1. 說明該起安全事故的直接原因與間接原因。
2. 寫出該模板支架施工方案正確的審批程序。
3. 扳手放在腳手架上是否正確?說明理由。
4. 何謂“三寶”和“四口”?本例的預留洞口應如何防護?
答案:
1. 直接原因與間接原因包括:該工人違規操作,預留洞口未防護,王姓工人未戴安全帽,現場安全管理不到位,安全意識淡薄。
2. 該施工方案應先由施工的技術負責人審批,該模板支架高度超過8米還應組織專家組審查論證通過,再報監理審批同意。
3. 工具不能隨意放在腳手架上,工具暫時不用應放在工具袋內。
4. “三寶”是指安全帽、安全網、安全帶。“四口”是指預留洞口、樓梯口、通道口、電梯井口。
樓板面等處邊長為25cm~50cm的洞口,可用竹、木等作蓋板蓋住洞口,蓋板必須能保持四周擱置均衡、固定牢靠,蓋板應防止挪動移位。
案例三

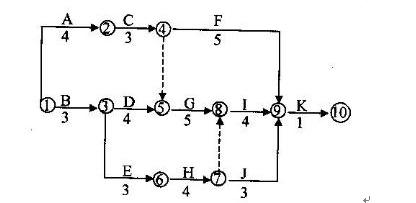

某施工單位與業主簽訂了某綜合樓工程施工合同。經過監理方審核批準的施工進度網絡(luò )圖如下圖所示(時間單位:月),假定各項工作均勻施工。
在施工中發生了如下事件:
事件一:因施工單位租賃的挖土機大修,晚開工2天。
事件二:基坑開挖后,因發現了軟土層,施工單位接到了監理工程師停工的指令,拖延工期10天。
事件三:在主體結構施工中,因連續罕見特大暴雨,被迫停工3天。
問題:
1. 分別指出圖中的關鍵工作及關鍵線路。
2. 求出總工期是多少個月?
3. 施工單位對上述哪些事件向業主要求工期索賠成立,哪些不成立?并說明理由。
4. 施工單位決定采用工期-成本調整法進行工期壓縮調整,請問工期-成本調整法的調整原則是什么?
答案:
1.(1)該網絡(luò )計劃的關鍵工作有:A、C、G、I、K和B、D、G、I、K
?。?)該網絡(luò )計劃的關鍵路線為:①→②→④→⑤→⑧→⑨→⑩和①→③→⑤→⑧→⑨→⑩
2.總工期為:3+4+5+4+1=17月
3.事件一工期索賠不成立,因為此事件為施工單位責任。事件二工期索賠成立,因為此事件為非施工單位責任。事件三工期索賠成立,因為此事件屬不可抗力。
4.調整是:調整對象必須是關鍵工作;該工作必須具有壓縮時間,調整該工作的趕工費是最低的。

- 二建vs一建考點重合度一覽表,轉戰一建的考生速看
- 湖北省關于2025年第三十三批二級建造師注冊人員名單的公告
- 四川關于2025年第十八批二級建造師初始注冊、重新注冊人員名單的通告
- 【考情】2025年二級建造師《水利》考試考點回顧/分析
- 【考情】2025年二級建造師《管理》考點回顧/分析
- 【考情】2025年二級建造師《市政》考試考點回顧/分析
- 【考情】2025年二級建造師《機電》考試考點回顧/分析
- 【考情】2025年二級建造師《法規》考試考點回顧/分析
- 【考情】2025年二級建造師《建筑》考試考點回顧/分析
- 【關注】2025年二級建造師考試考后常見問題解答
