亚洲色图10p,在线视频免费观看a毛片,亚洲天堂色图,亚洲自拍第二页,亚州无吗,黄色片视频播放,2021久久精品99精品久久

交流分享,早日上岸!

掃碼添加老師進群
當前位置:建設工程教育網 > 監理工程師 > 試題中心 > 模擬試題 > 正文

2011年監理工程師考試《案例分析》歷年詳解(45)

2011-03-07 13:43  來源:  字體:  打印 收藏

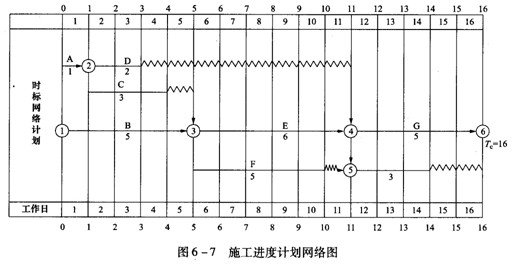

  某6層住宅樓工程項目時標網絡(luò )計劃如圖6 -7所示,在工作日第5天下班后檢查施工進度完成情況,發現A工作已完成,D工作尚未開始,C工作進行2天,B工作進行3天。

  問題

  1.繪制實際進度前鋒線記錄進度執行情況。

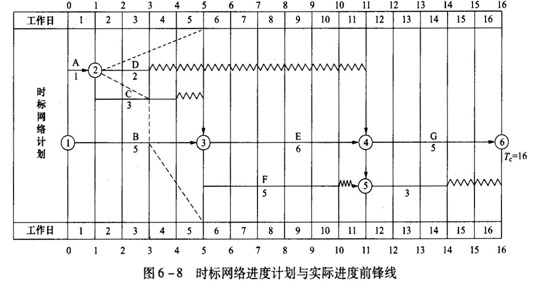

  答案:繪制實際進度前鋒線(如圖6-8中虛線所示)(10分)。

  2.對實際進度與計劃進度對比分析,填寫網絡(luò )計劃檢查結果分析表。

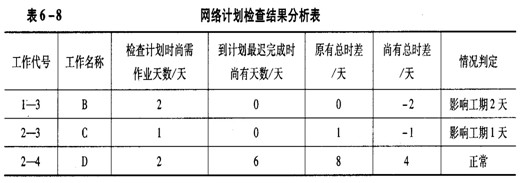

  答案:網絡(luò )計劃檢查結果分析見表6-8(10分)。

 建設工程教育網整理

閱讀排行

更多
課程

免費視頻

更多

免費題庫

更多

免費資料下載排行

更多
網站地圖
平阴县| 昭通市| 黄龙县| 神农架林区| 湘西| 宕昌县| 湾仔区| 科技| 金堂县| 临夏县| 尉犁县| 江油市| 尼木县| 仁怀市| 吐鲁番市| 鄂尔多斯市| 海门市| 仁布县| 白朗县| 南康市| 奇台县| 冀州市| 河间市| 高雄县| 鄂托克旗| 徐水县| 黄大仙区| 余庆县| 荆门市| 土默特右旗| 东乌珠穆沁旗| 泾阳县| 汝州市| 海晏县| 河间市| 乌兰浩特市| 平谷区| 南康市| 永川市| 广水市| 新绛县|
