施工部署
1.指導思想與實施目標
指導思想:以質量為中心,采用我司質量保證手冊(WHSJ/QM-A)系列標準,建立工程質量保證體系,編制項目質量計劃,選配高素質的項目經理、專業工程師及其它管理人員,按國際慣例實施項目法施工,積極推廣應用新技術、新工藝、新材料、新設備,精心組織,科學管理,優質高速地完成本工程施工任務,力爭整體水平達到武漢市先進水平。
實施目標:充分發揮我公司的整體優勢,科學組織、精心施工,采用先進、成熟的施工技術,推廣應用科技成果,以有力的技術手段,促進施工順利進行,嚴格履行合約,確保實現如下目標:
工期目標:根據業主招標答疑要求,計劃總工期為 457 天。經我司測算,實際工期為437 天,預留20 天為試運行及檢測驗收時間,并可根據業主要求提前分期驗收及交付使用。
工程質量標準:工程質量達到“楚天杯”,力爭“魯班獎”。
安全生產目標:完善安全措施,提高安全意識,杜絕事故的發生。
文明施工目標:按照我公司《標準化現場管理手冊》的要求實施管理。劃分職責,嚴格按總平面管理及進退場安全保衛工作,確保文明施工;采取有效措施,避免施工擾民,最大限度減少對環境的污染。
科技進步目標:為實現上述工程質量、工期、安全、文明施工等目標,充分發揮科技是第一生產力的作用,在工程施工中,積極采用新技術、新工藝、新材料、新設備和現代化管理技術。
服務目標:信守合約,密切配合,認真協調各分包單位的工作,對工程質量、工程進度、計劃協調進行控制和管理并接受業主的檢查。
2.施工組織

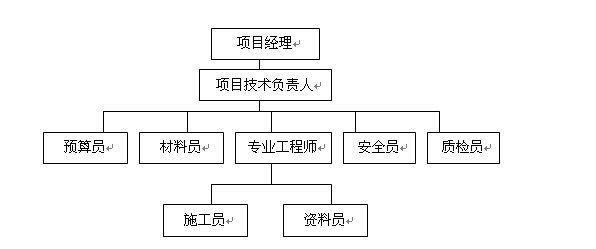

本工程按照項目法施工管理方式組織施工,成立項目經理部,代表法人全面履行工程合同。在公司領導下負責對本工程施工進行組織,指揮,管理并協調對外關系,項目經理部本著科學管理、高效精干、結構合理的原則 ,選派具有豐富施工經驗,敬業勤奮的工程技術人員組成。公司對項目進行定期和不定期的檢查、監督、服務和指導,對項目各項資源提供后續保障,確保工程各項指標達到工程合同的要求。項目組織結構詳見如下圖:
……
詳情請下載附件:武漢市某大型高層住宅小區消防系統施工組織設計
1、凡本網注明“來源:建設工程教育網”的所有作品,版權均屬建設工程教育網所有,未經本網授權不得轉載、鏈接、轉貼或以其他方式使用;已經本網授權的,應在授權范圍內使用,且必須注明“來源:建設工程教育網”。違反上述聲明者,本網將追究其法律責任。
2、本網部分資料為網上搜集轉載,均盡力標明作者和出處。對于本網刊載作品涉及版權等問題的,請作者與本網站聯系,本網站核實確認后會(huì )盡快予以處理。
本網轉載之作品,并不意味著認同該作品的觀點或真實性。如其他媒體、網站或個人轉載使用,請與著作權人聯系,并自負法律責任。
3、本網站歡迎積極投稿。
