內容提示:本文介紹采用水泥土攪拌樁成功解決軟土地基加固的施工問題。詳細地闡述了水泥土攪拌樁施工工藝流程、方法、質量標準及要求。給出了控制質量的具體做法。
1 軟土地基加固機理
對于場地內地表水系發育的典型軟土地基。如何加固地基是施工中碰到的最大問題。為了解決軟土地基加固,采用水泥土攪拌樁的支護措施,可以使這一問題得到很好的解決。
水泥土攪拌樁加固機理是用水泥做固化劑,通過使用特制的深層攪拌機械,在鉆進的同時往軟土中噴射水泥漿液,在地基深處將軟土固化成為具有足夠的強度、變形模量和穩定性的水泥土,這些加固土、柱體與柱體間的土構成了一種復合地基,從而達到地基加固的目的。水泥土攪拌樁加固的特點是施工工期短,效率高,施工中無振動,無噪聲,無地面隆起,不排污,不擠土,不污染環境,施工工具簡易,費用低廉等。
水泥土攪拌樁使用的固化劑,分為水泥漿液和干水泥粉。水泥漿液又分為雙頭深層水泥土攪拌和單頭水泥土攪拌。通過福建龍巖某變電站基礎施工實踐,雙頭深層水泥土攪拌樁對軟土地基加固效果理想,達到了工程質量標準要求。
2 雙頭深層水泥土攪拌樁的工藝流程及施工方法
2.1雙頭深層水泥土攪拌樁施工工藝流程

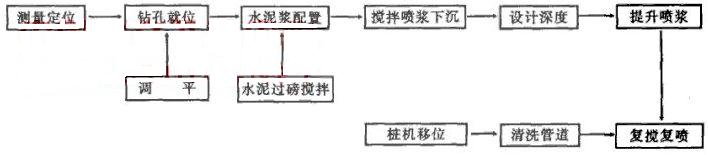

圖1為雙頭深層水泥土攪拌樁加固某變電站軟土地基的施工工藝流程。
2.2主要施工方法
。1)水泥漿配制。本項目水泥采用42.5級普通硅酸鹽水泥,水、灰質量比為(0.5~0.55):1.水泥用量嚴格計量,加水用專用定量器。漿液每次攪拌時間不得少于3min,漿液攪拌均勻,不得離析、沉淀,停置1h以上的漿液應清理。
。2)攪拌樁鉆機就位。攪拌樁鉆機在配制漿液的同時,在指定的樁位就位,讓攪拌軸對中,用水平尺調平機座,導向架對地面的垂直偏差不超過1%,對位偏差不大于5cm,且必須保證攪拌樁相互搭接200mm。
。3)預攪拌漿下沉。攪拌漿下沉過程中,距離設計樁頂標高0.5m發出信號通知后臺,噴漿鉆進,直至設計樁底標高。
。4)噴漿提升。預攪下沉至設計深度時并保持原地攪拌,待漿液送至30S后再提升,為保證攪拌樁樁頂質量,停漿面在設計樁頂標高以上500mm.根據試成樁工藝參數確定的鉆機轉速,提升速度,注漿泵壓力和泵量等注漿,保證注漿量。在施工過程中若發生噴漿中斷,必須對該段樁上下0.5m復噴復攪,以防止斷樁。
。5)復攪復噴。為了攪拌充分和提高樁身水泥土強度,應復攪復噴有效樁的長樁身段。
3 水泥土攪拌樁施工質量標準及要求
。1)樁位的標準及要求。樁機移架就位后,應根據總承包方提供的控制點測設樁位(用竹簽做標記),測量誤差小于1cm,攪拌頭對準竹簽誤差小于1cm,累計誤差小于2cm,在樁區處必須設置一定數量的控制檢查樁,打樁前核對竹簽有無變化,若有變化應及時更正。
。2)垂直度的標準及要求。設計要求樁身垂直度≤1.0%,按照此要求在樁架上兩個方向設置水平尺(牢固綁扎或焊接)及2m高的線砣,使垂直線球保持在刻度范圍內,每根樁打樁前檢查一次,每鉆進提升一次,必須檢查一次,使打樁全過程保持在允許的垂直度范圍內。每根樁確保鉆進,提升上下各兩次。
。3)送漿控制的標準及要求。在灰漿擠壓泵上安裝擠壓表或自動記錄儀,防止送漿壓力不足和樁身斷漿。在送漿過程中應專人觀察與記錄,發現問題及時與前臺取得聯系,并進行補噴,補攪。
。4)深度控制的標準及要求。設計有效樁長為7.5m和4m,設計樁頂標高-2m(支護)和-4.6m(基底加固樁),測出場地高程,計算好施工樁長。成樁前量好鉆桿長度,并在樁架上做好標記,包括每米刻度(用油漆做好標記),開始噴漿位置及最終深度的標記,要求夜晚也能明顯看到標記,保證深度誤差小于5cm,嚴格掌握好噴漿位置。
。5)樁距離的標準及要求。每次施工作業以前,仔細度量鉆桿間距,確保樁與樁之間咬合的距離保持在200mm以上,從而徹底保證水泥攪拌樁的整體穩定性及強度能達到設計目的。
4 施工過程中的質量控制點
在軟土地基基礎上建變電站,對地基加固的標準要求很高,施工質量必須嚴格得到控制,保證施工質量達到設計要求。在施工中,必須對每根樁的垂直度,攪拌樁的強度,樁長,樁位,送漿等嚴格按操作程序及技術標準去操作完成。在這些質量控制點上要嚴格進行技術監督,發現任何差錯都必須立即糾正,否則可能釀成質量事故。
。1)垂直度。其質量控制要求,在樁架上兩個方向設置水平尺及2m高的線砣,使垂直線球保持在刻度范圍內,每根樁打樁前檢查一次,每鉆進提升一次時,必須檢查一次,使打樁全過程保持在允許的垂直度范圍內。
。2)攪拌樁強度。其質量控制要求是對入場的施工材料及時抽查、送驗,對不符合技術要求的施工材料杜絕使用;隨機檢查水泥灰與水的配合比是否符合要求,達到標準。
。3)樁長。其質量控制要求是計算好施工樁長,成樁前量好鉆桿長度,并在樁架上做好標記,保證深度誤差小于5cm,嚴格掌握好噴漿位置。
。4)樁位。其質量控制要求是根據總承包方提供的控制點測量設置樁位(用竹簽作標記),測量誤差要小于1cm,攪拌頭對準竹簽誤差也應小于1cm,累計誤差小于2cm。
。5)送漿。其質量控制要求,在灰漿擠壓泵上安裝擠壓表或自動記錄儀,防止送漿壓力不足和樁身斷漿。在送漿過程中,設專人觀察,記錄,發現問題及時與前臺取得聯系并進行補噴,補攪。
變電站項目所采用的軟土地基水泥土攪拌樁支護,通過嚴格執行項目設計標準,強化施工質量控制,一次性通過了地基加固的檢驗。實踐證明,水泥土攪拌樁是解決軟土地基加固的好方法。
1、凡本網注明“來源:建設工程教育網”的所有作品,版權均屬建設工程教育網所有,未經本網授權不得轉載、鏈接、轉貼或以其他方式使用;已經本網授權的,應在授權范圍內使用,且必須注明“來源:建設工程教育網”。違反上述聲明者,本網將追究其法律責任。
2、本網部分資料為網上搜集轉載,均盡力標明作者和出處。對于本網刊載作品涉及版權等問題的,請作者與本網站聯系,本網站核實確認后會(huì )盡快予以處理。
本網轉載之作品,并不意味著認同該作品的觀點或真實性。如其他媒體、網站或個人轉載使用,請與著作權人聯系,并自負法律責任。
3、本網站歡迎積極投稿。
